Op deze pagina kunt u alles volgen omtrent de bouw van The Modernist. Voor vragen of opmerkingen kunt u terecht bij themodernist@stebru.nl.

Live Stream - Building The Modernist
Via deze livestream is de bouw van The Modernist live te volgen. Verder houden we u op deze pagina graag op de hoogte van de laatste updates en ontwikkelingen omtrent de bouw. Scroll naar beneden voor actuele foto’s en informatiebulletins.

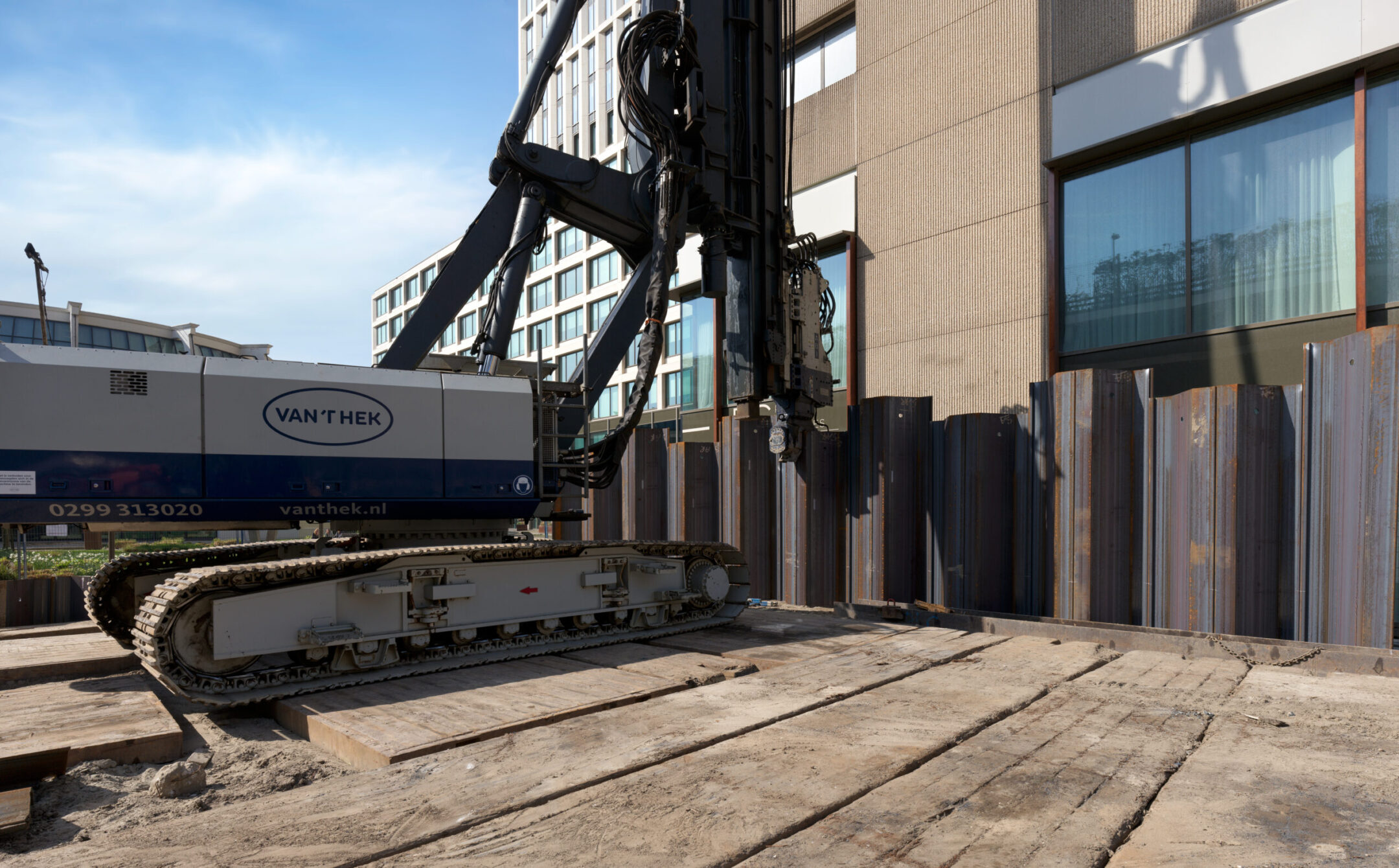

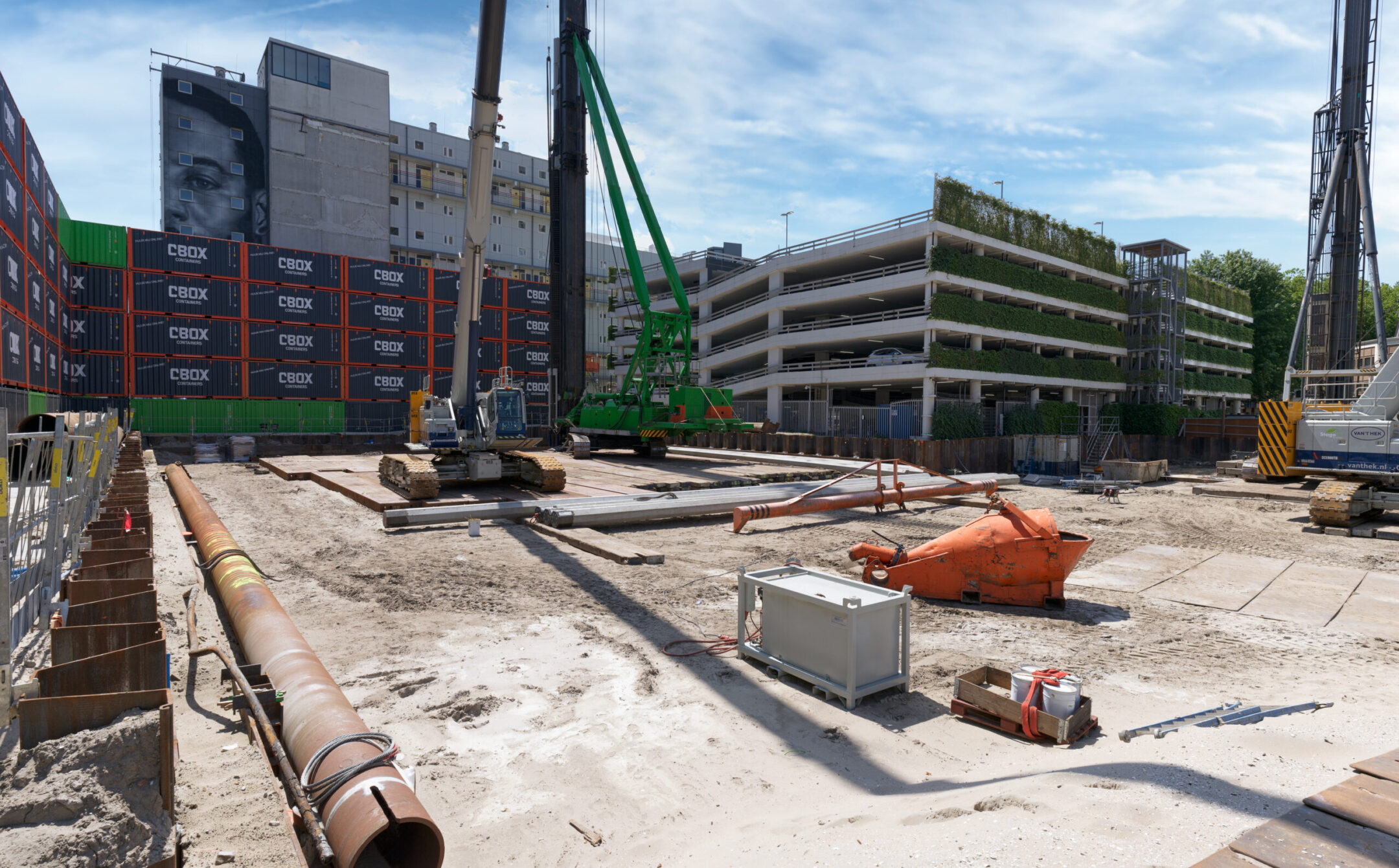

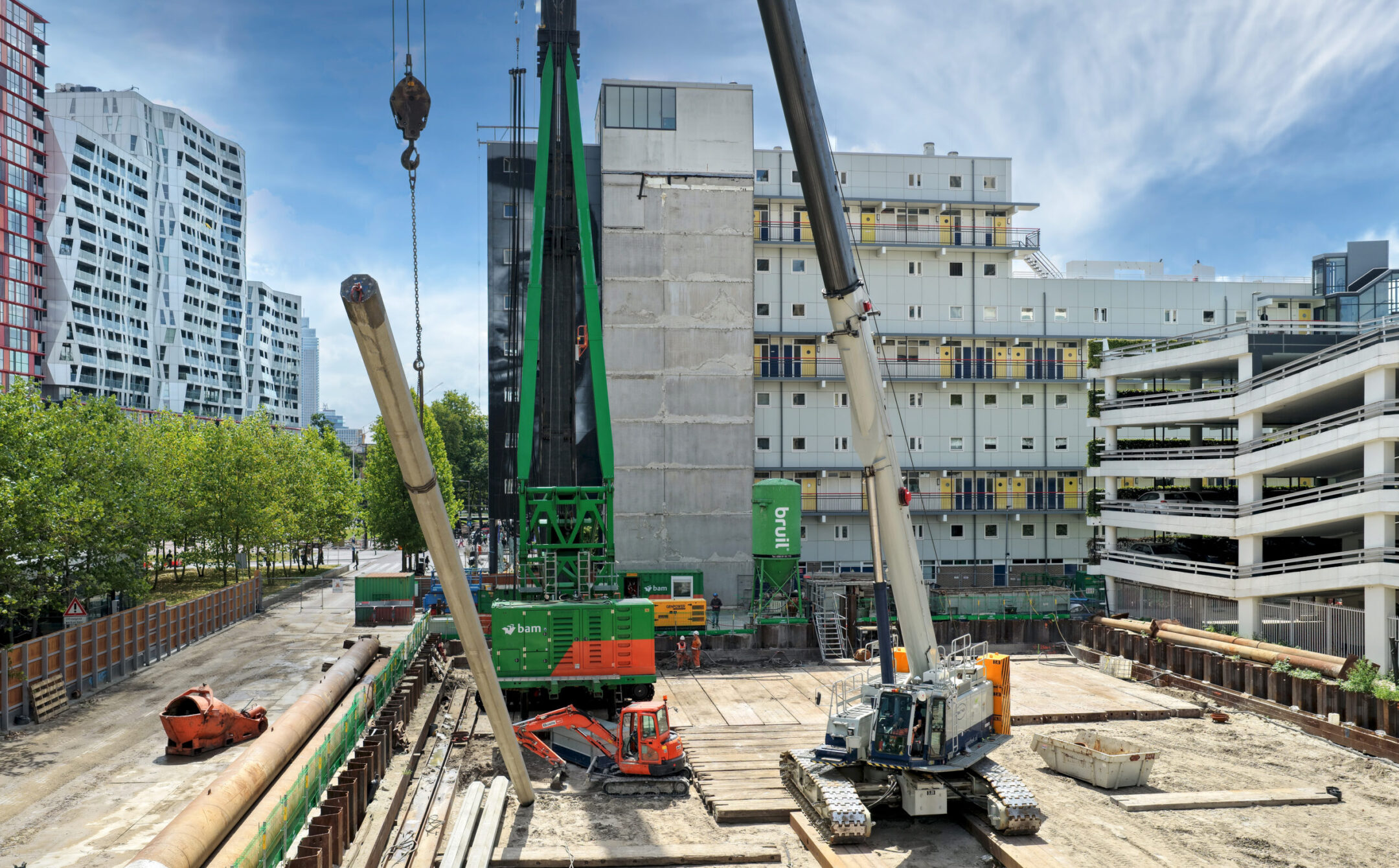

Heiwerkzaamheden

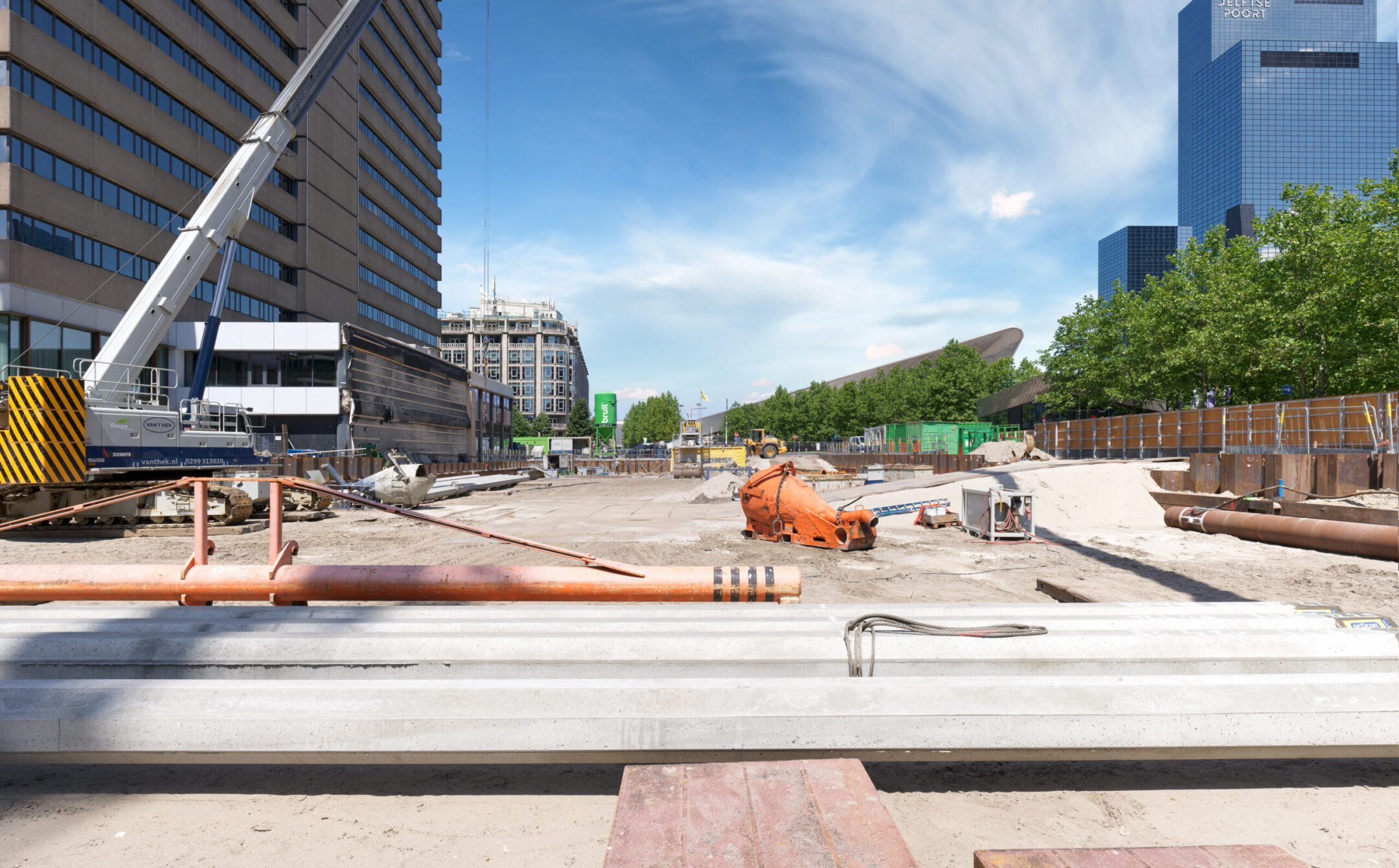

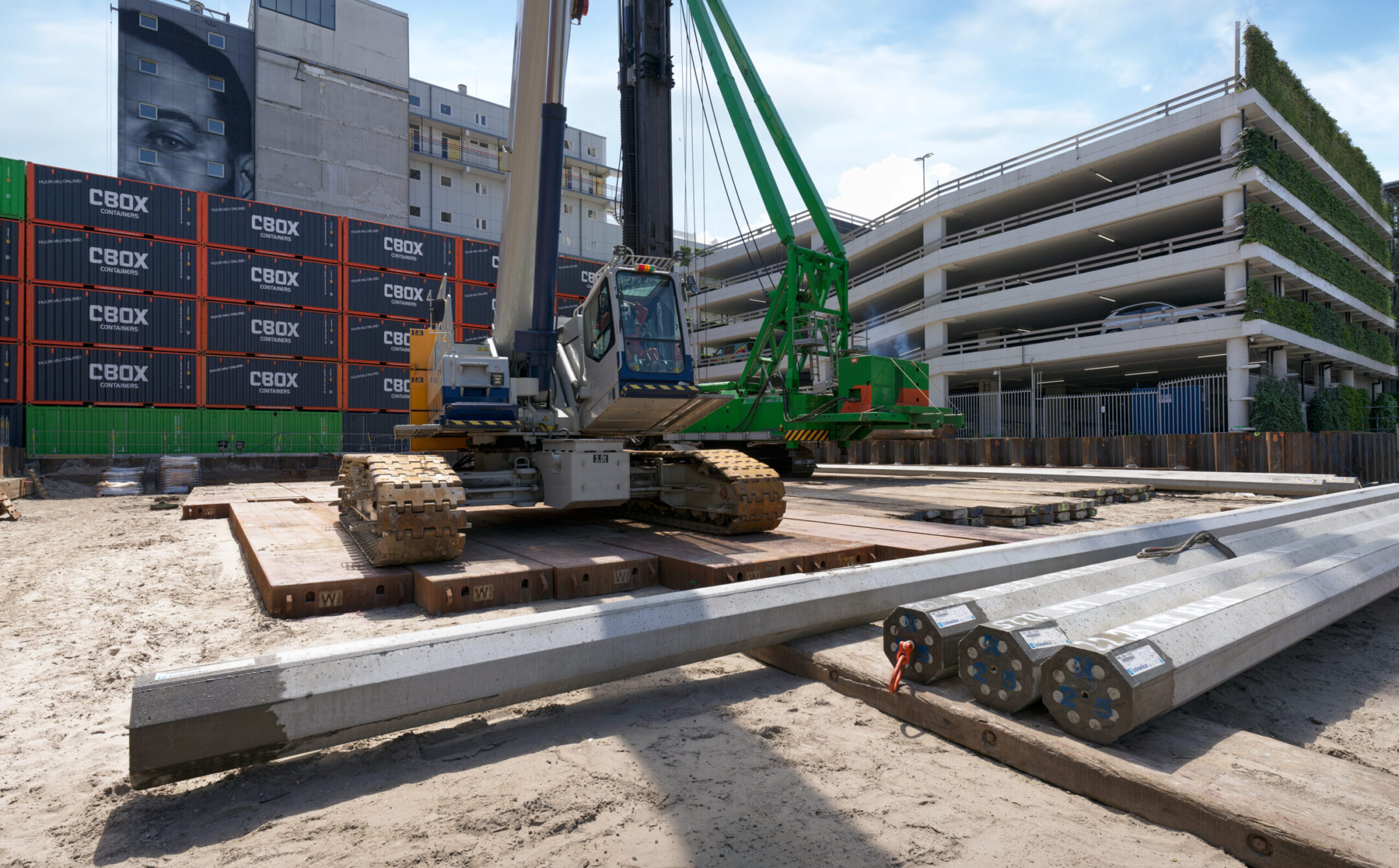

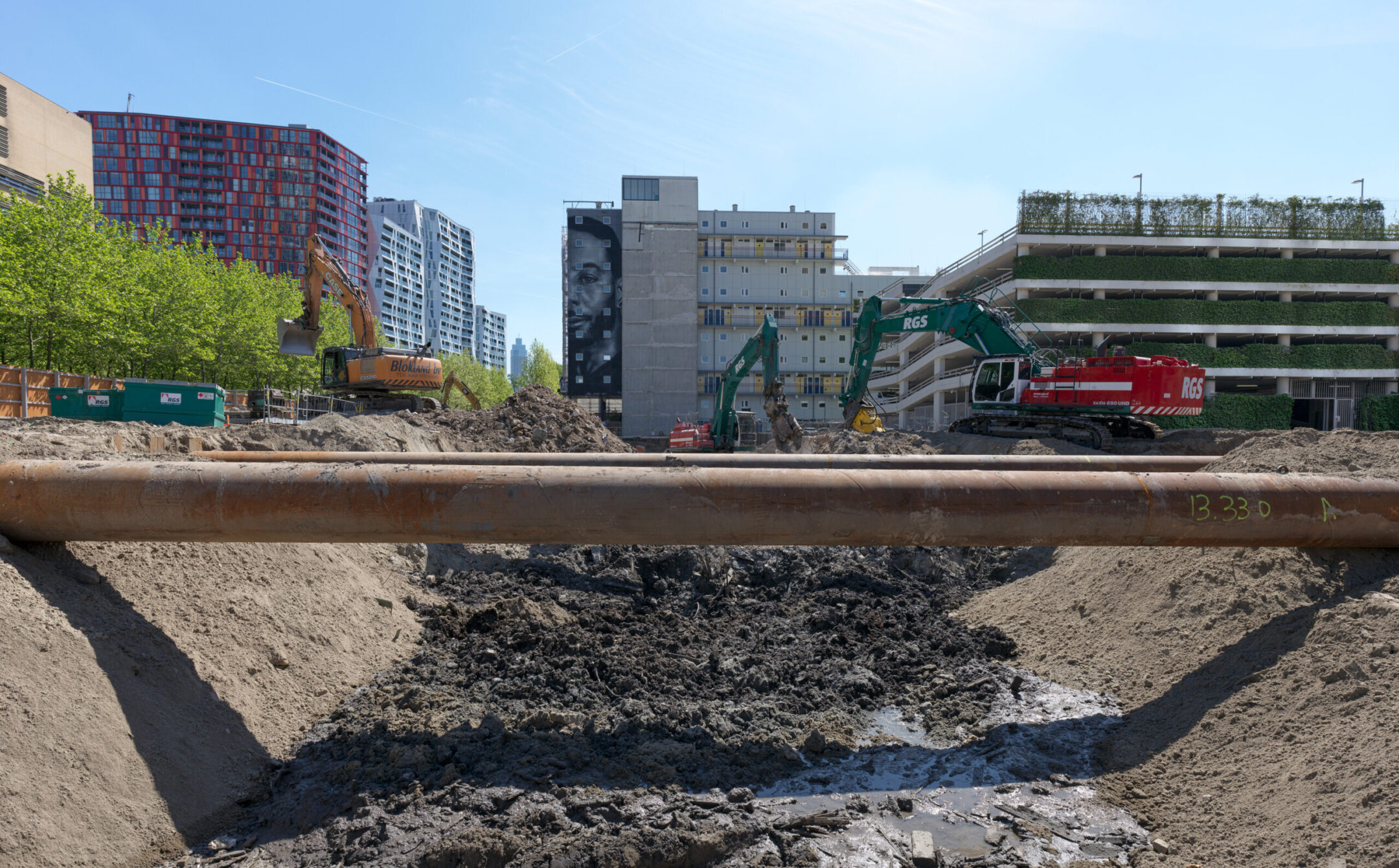

Voor The Modernist worden in totaal 490 funderingspalen aangebracht, waarvan 100 geheid moeten worden. Omdat heien overlast veroorzaakt, worden maatregelen genomen: een containerwand op de hoek Kruisplein/ Diergaardesingel, een geluidsmantel rond het heiblok en een starttijd vanaf 08:00 uur in plaats van 07:00 uur.
Het heien start medio mei en duurt maximaal 25 werkdagen (ma-vr, niet in het weekend of op feestdagen). De overige 390 palen worden geboord, wat minder overlast geeft. Op vrijdag 30 mei 2025 (na Hemelvaart) wordt er niet geheid. Ervaart u toch overlast of heeft u vragen, dan kunt u contact opnemen via themodernist@strebru.nl.

Feestelijke start realisatie The Modernist!

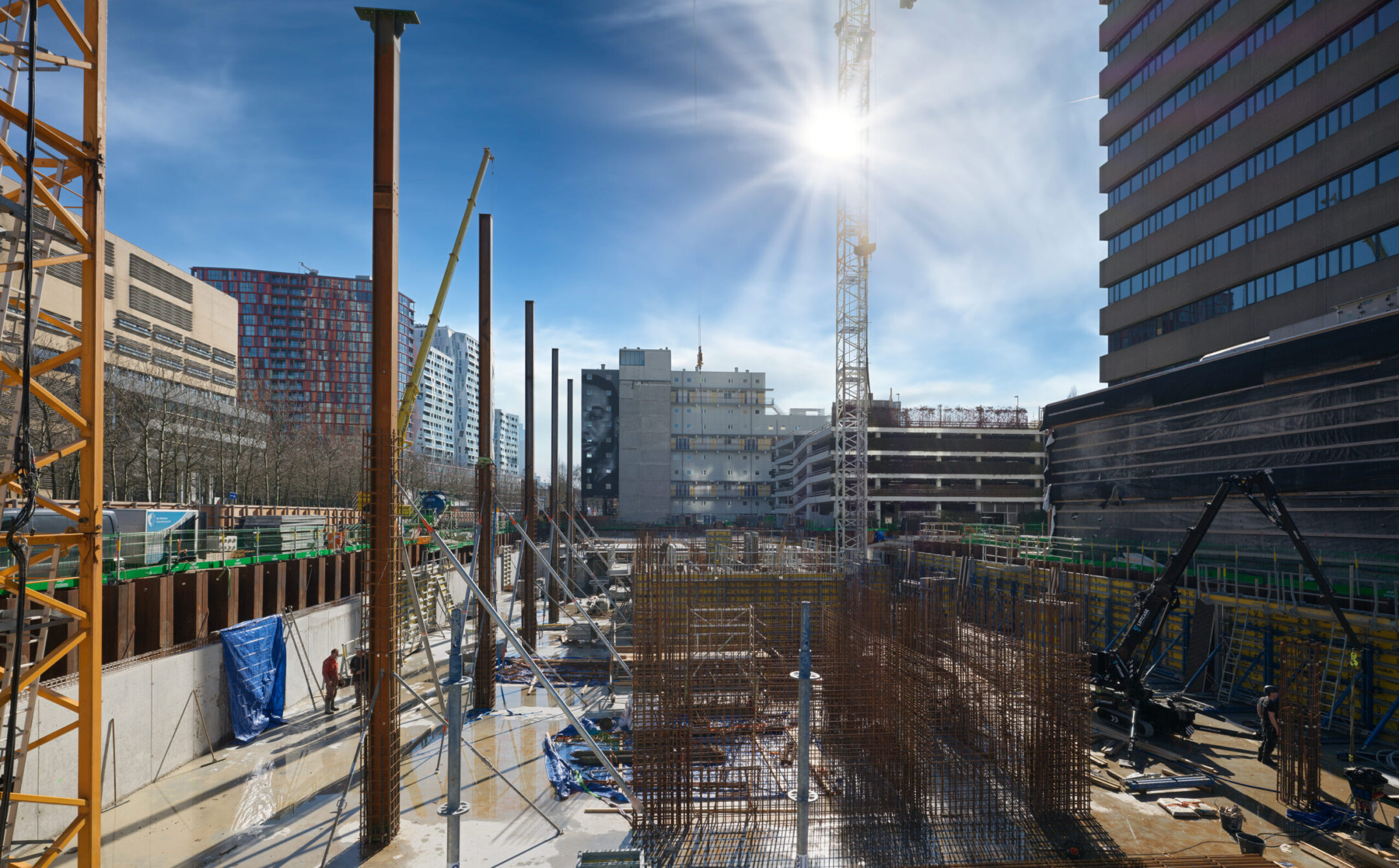

Op vrijdag 6 december heeft wethouder Chantal Zeegers het startschot gegeven voor de realisatie van The Modernist in Rotterdam! De bouw van The Modernist zal naar verwachting eind 2028 worden afgerond.
2021 - 2028
Project Planning

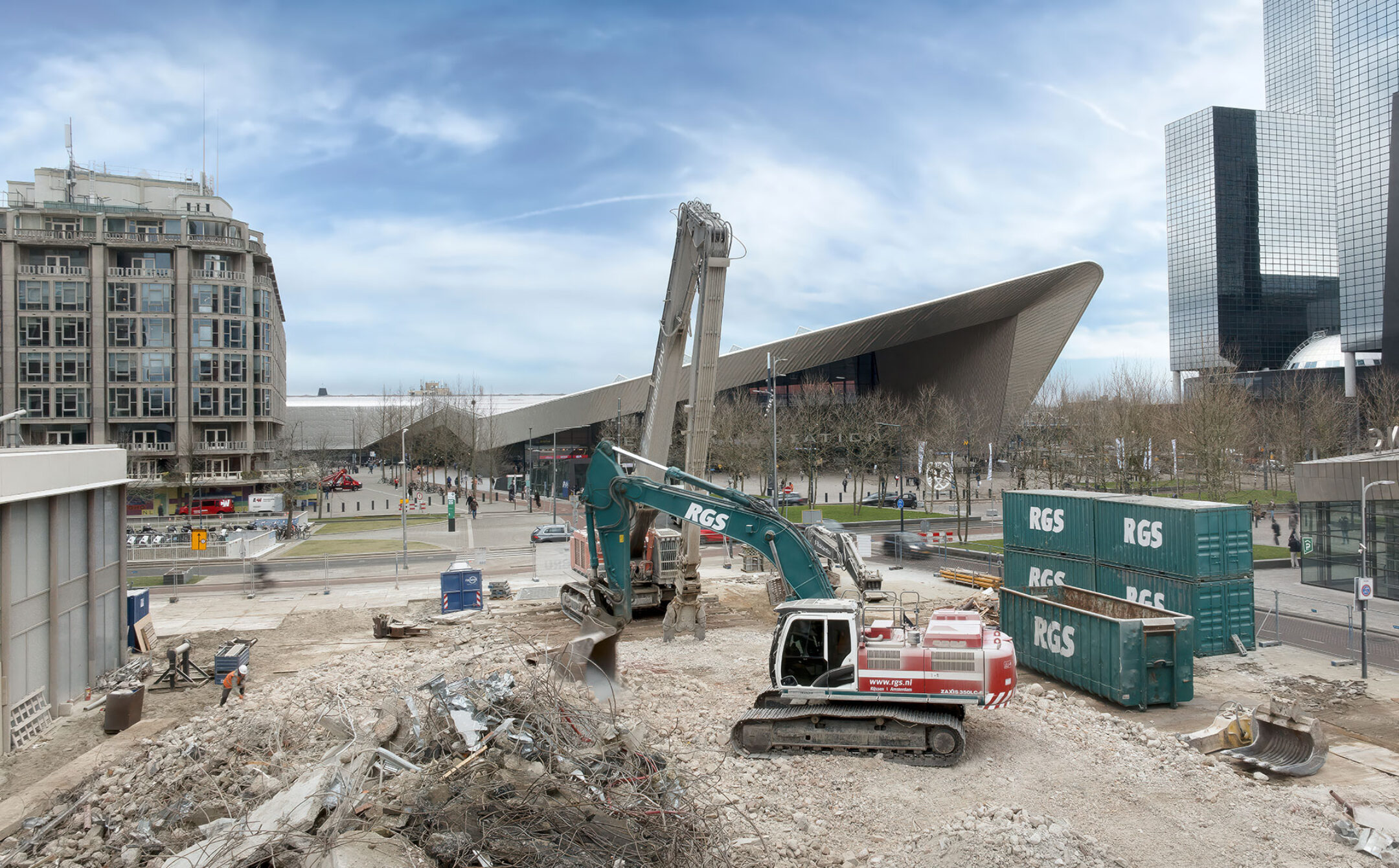

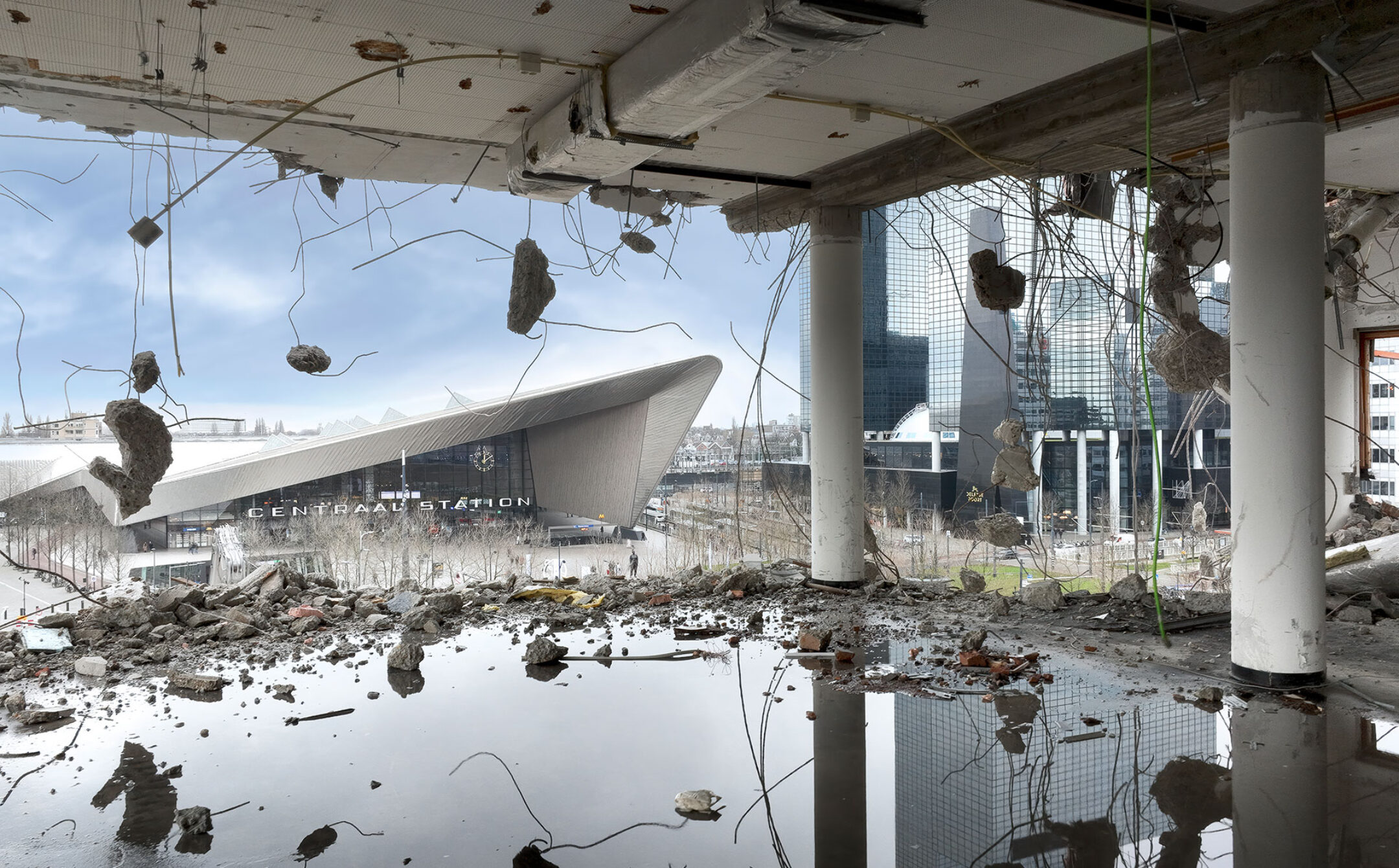

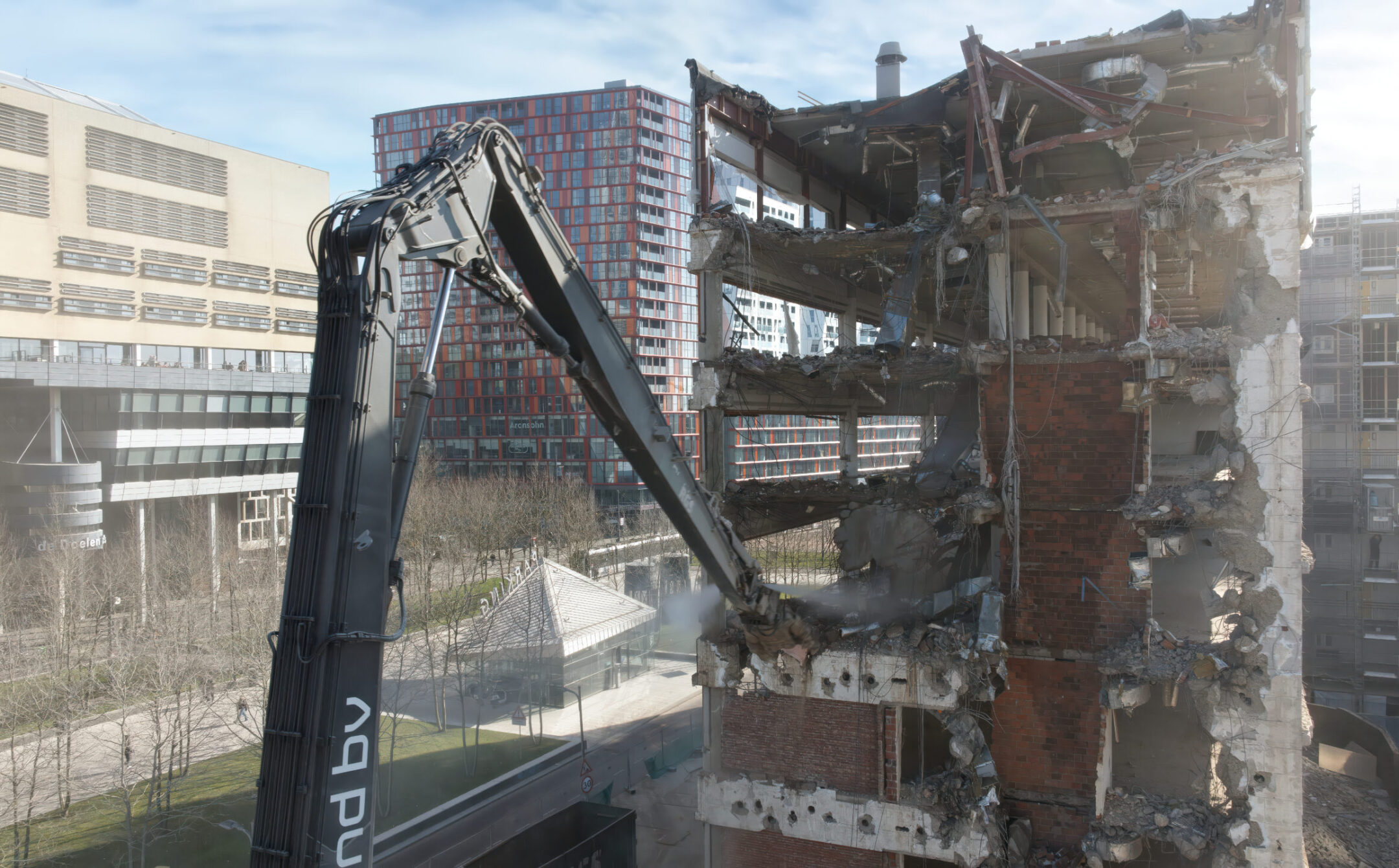

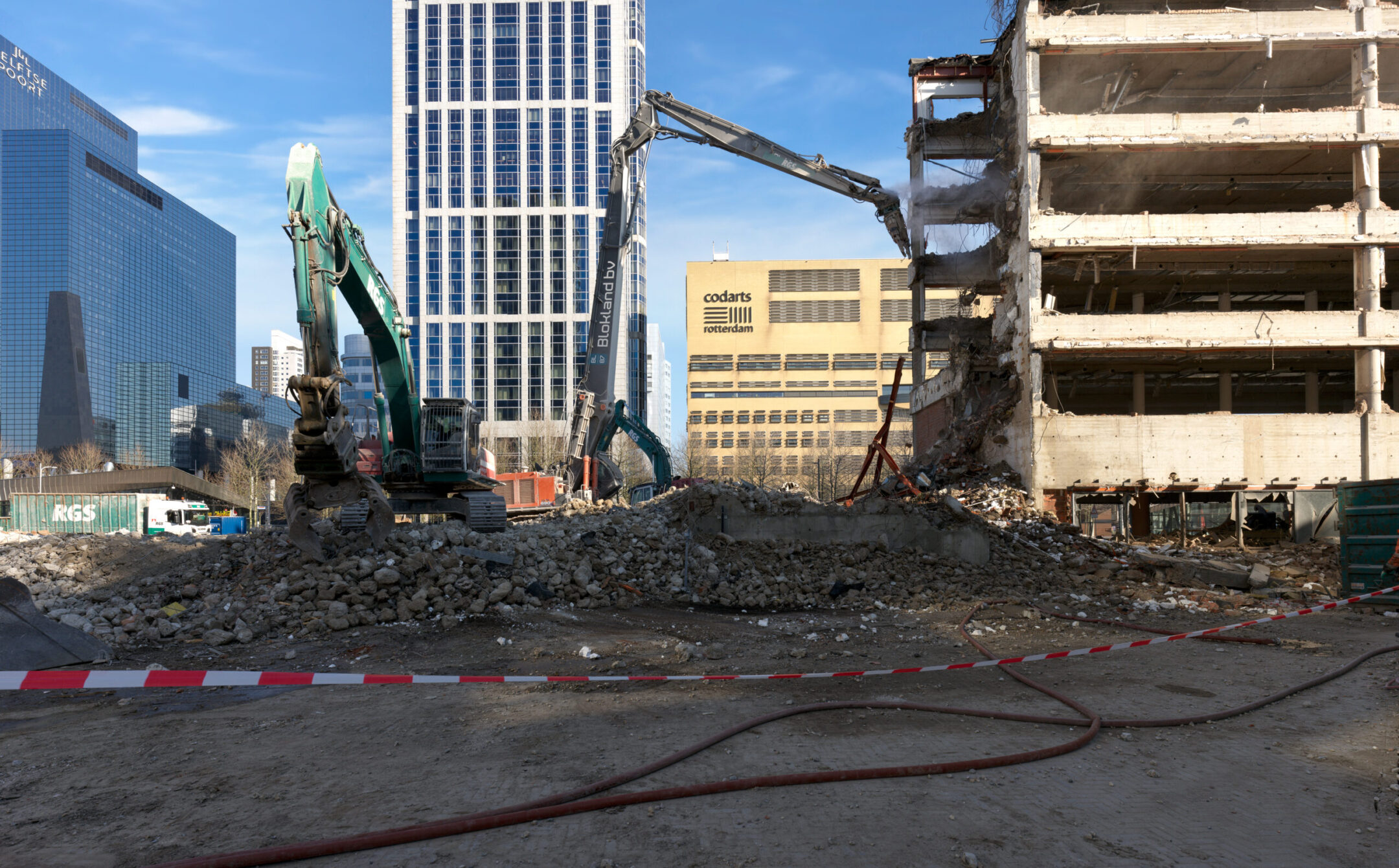

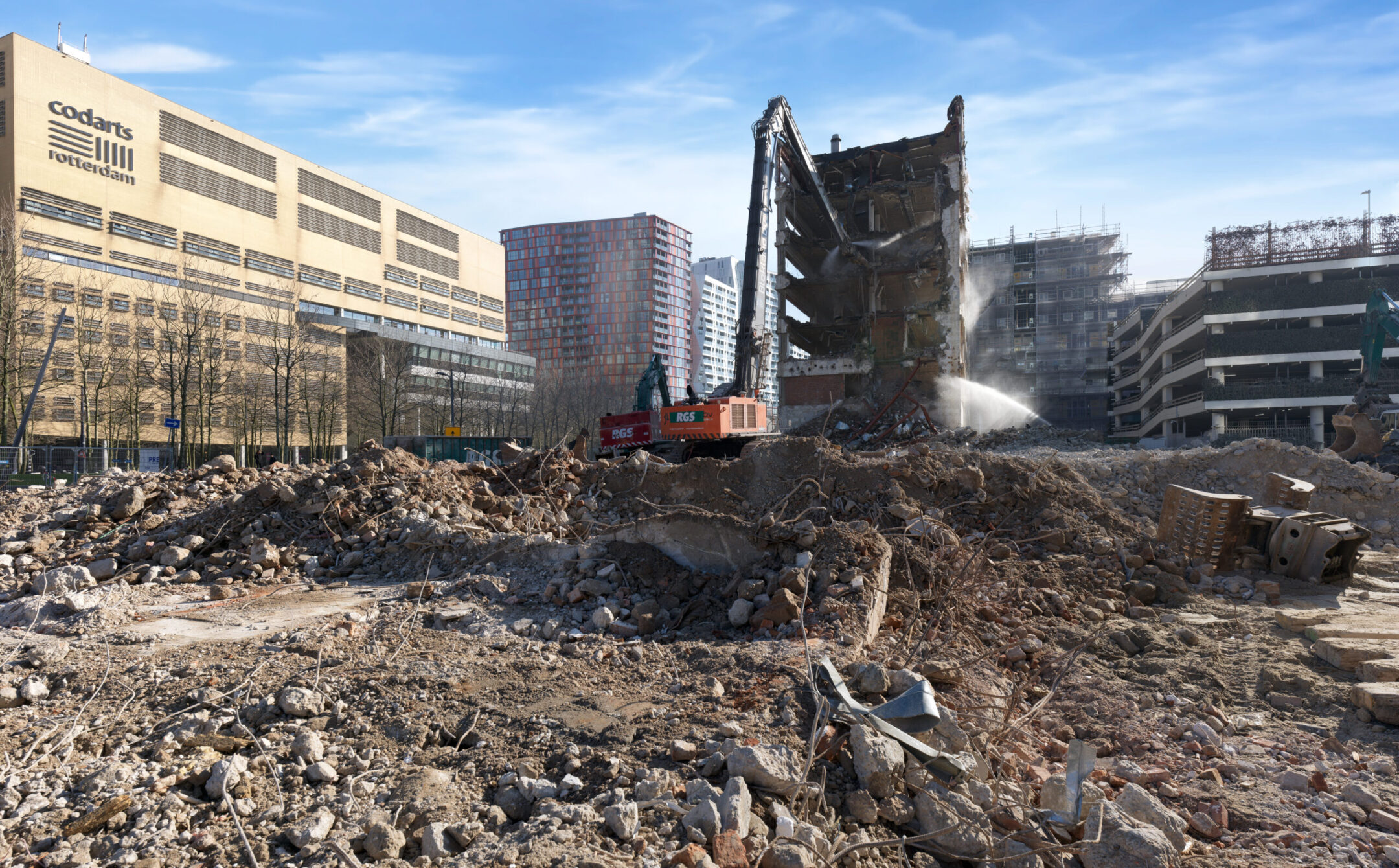

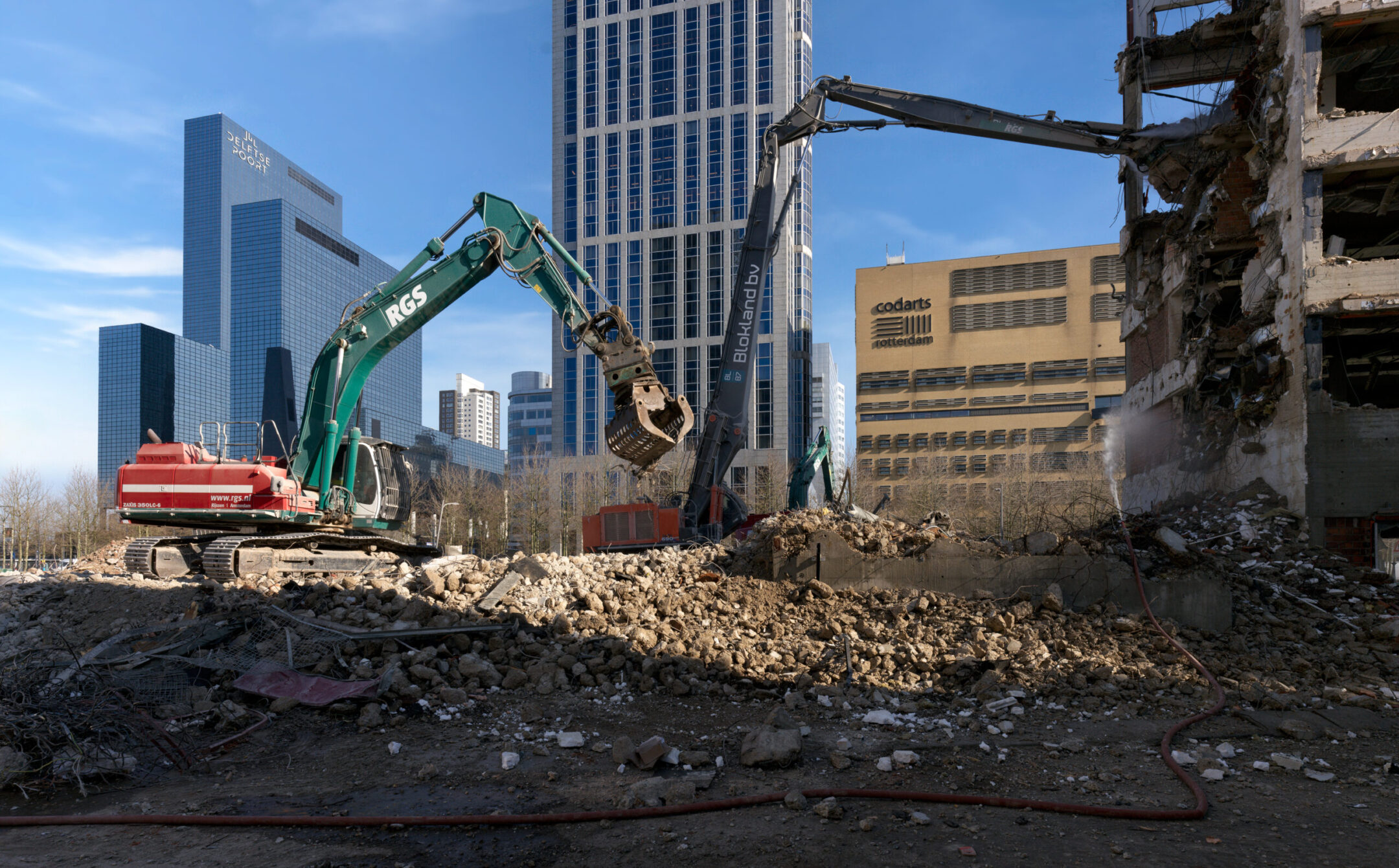

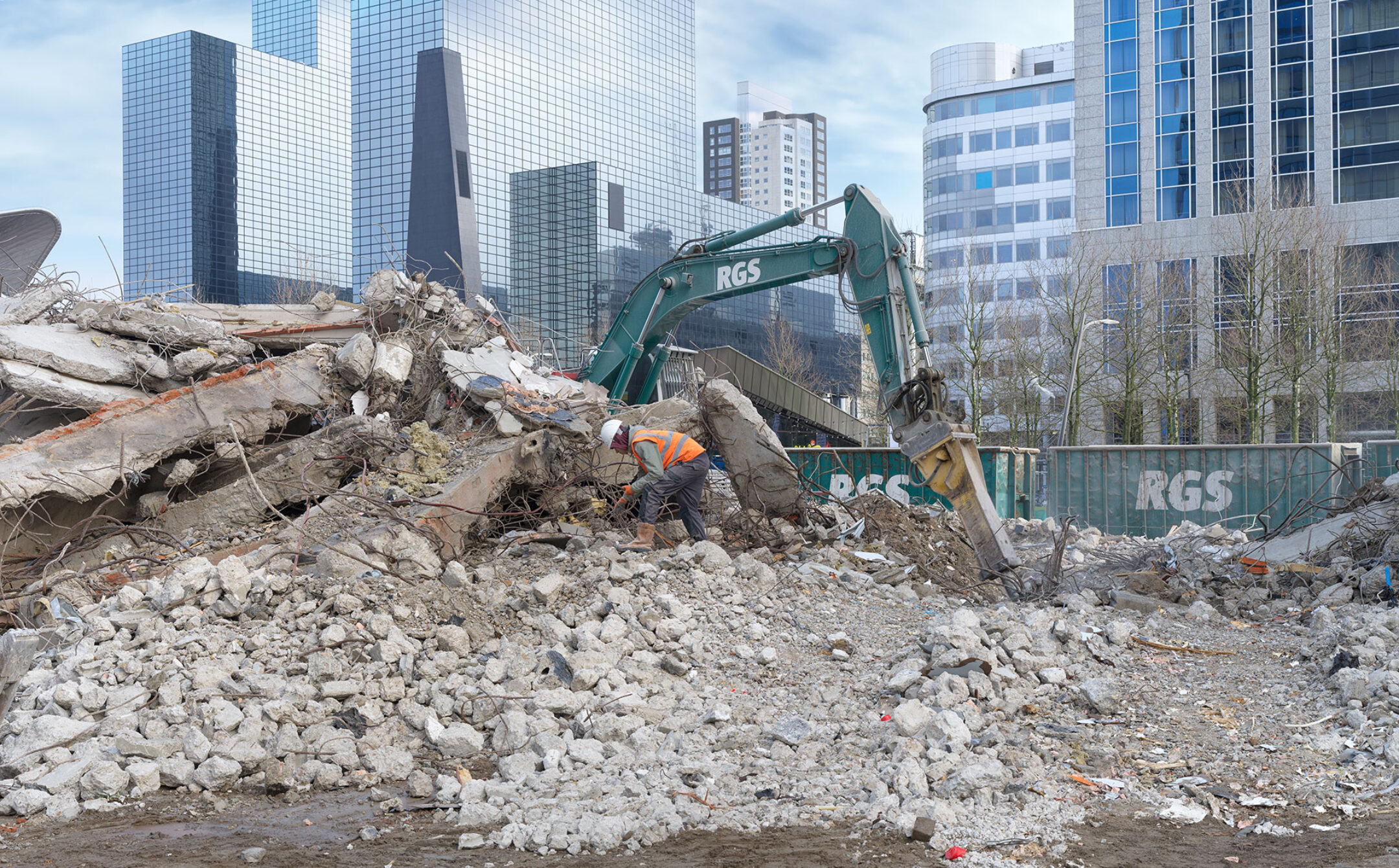

- Q4 2024 Start sloop bovenbouw december 2024 – medio februari 2025

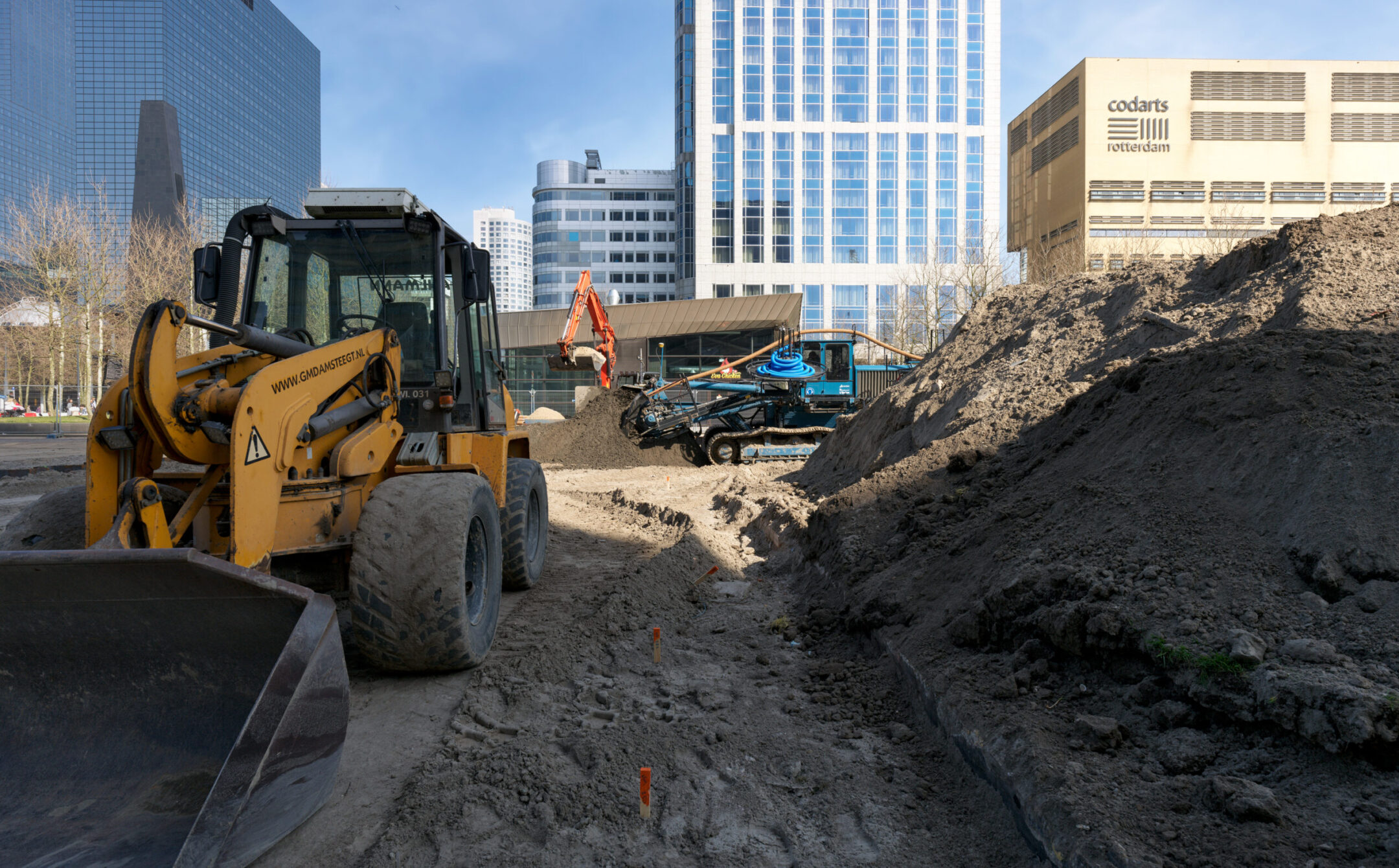

- Q1 2025 Bouwrijp maken medio februari 2025 t/m maart 2025

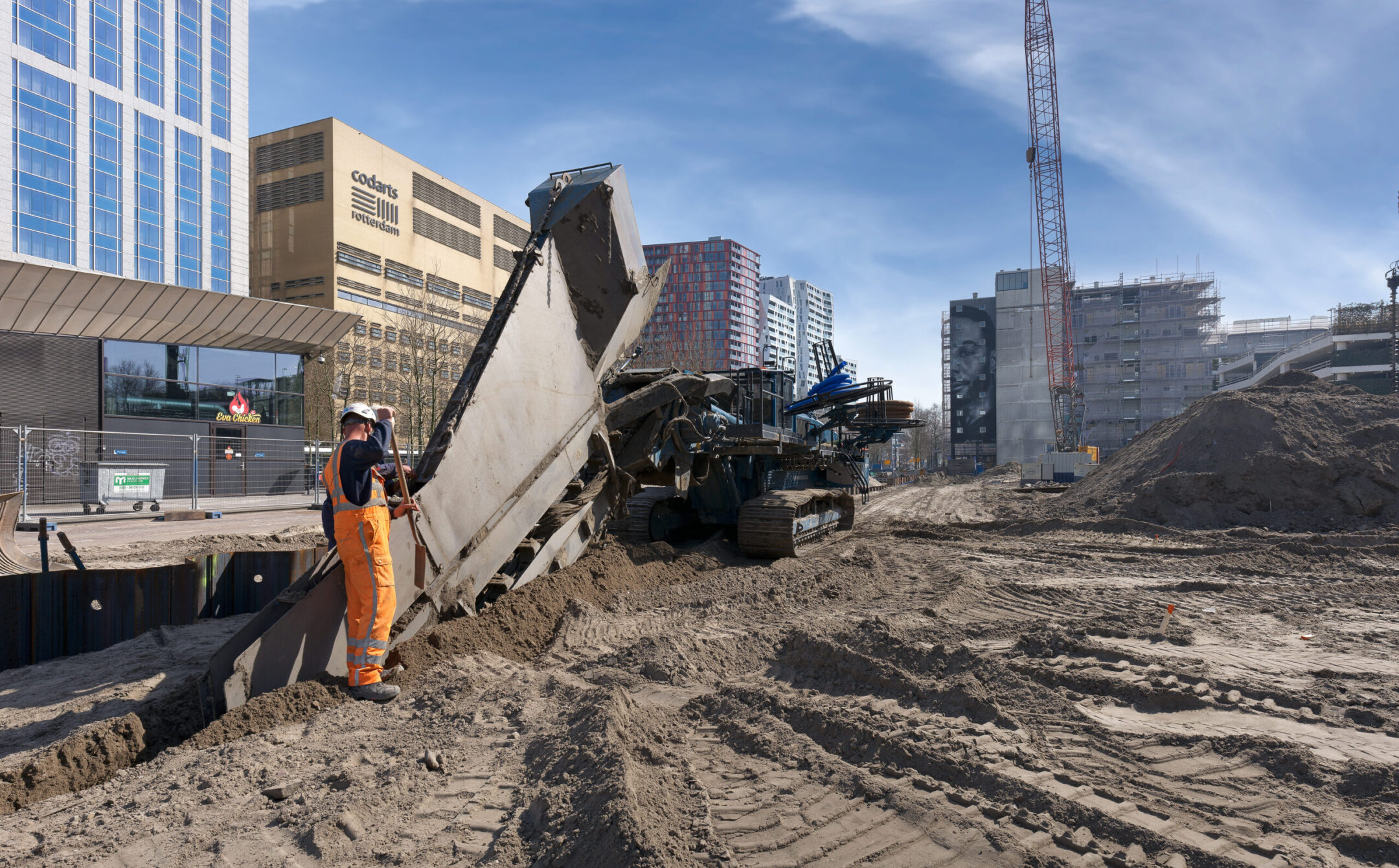

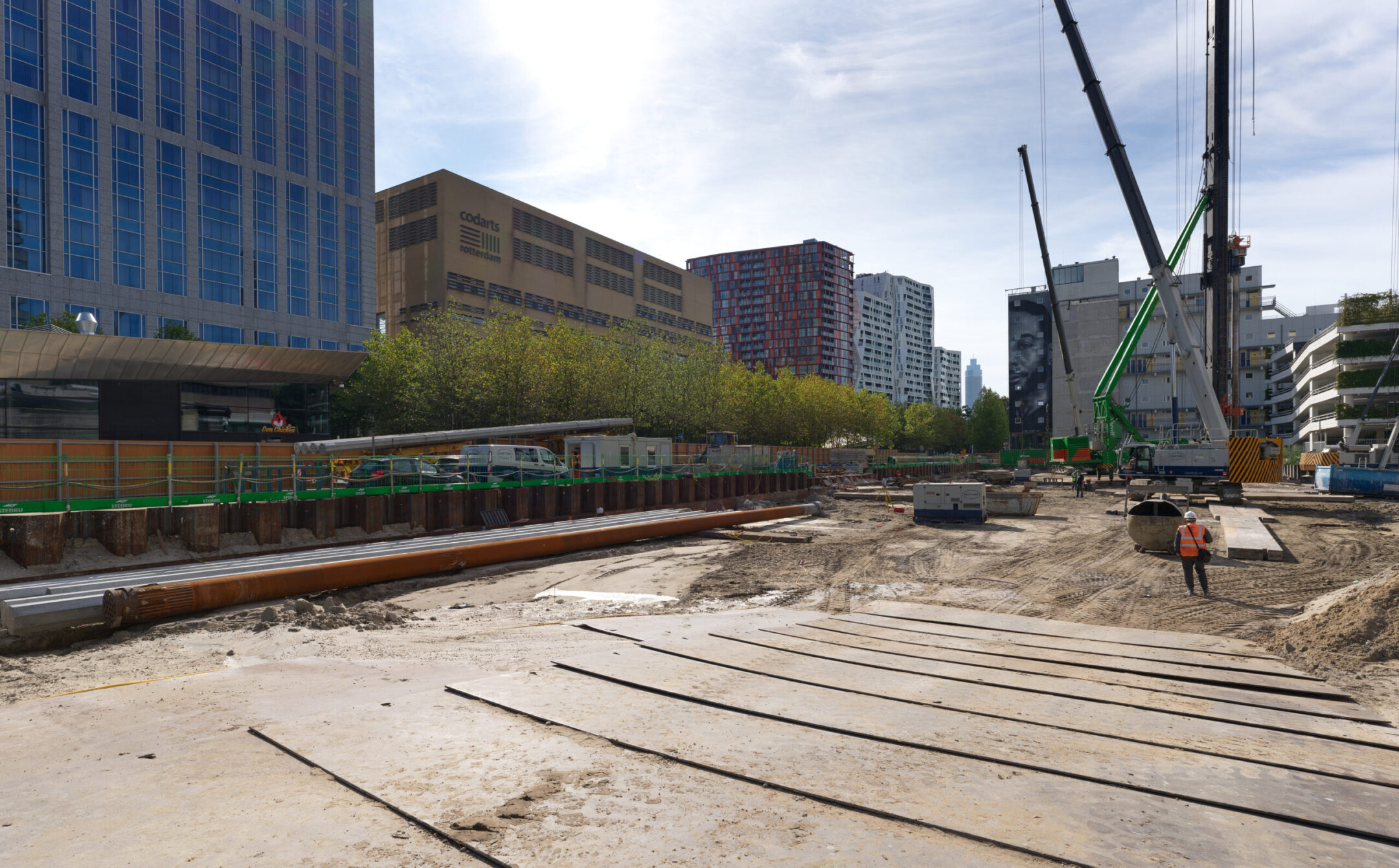

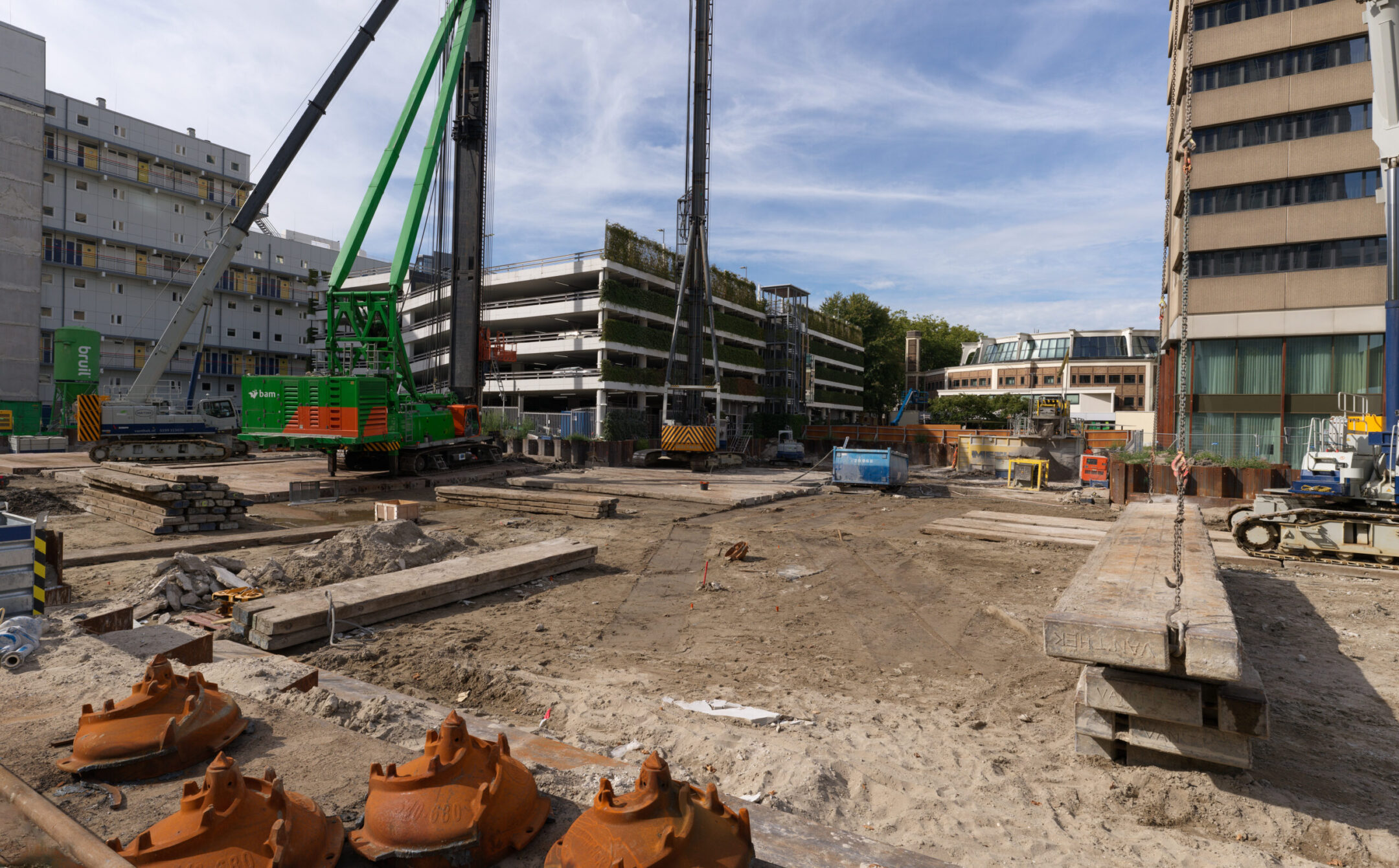

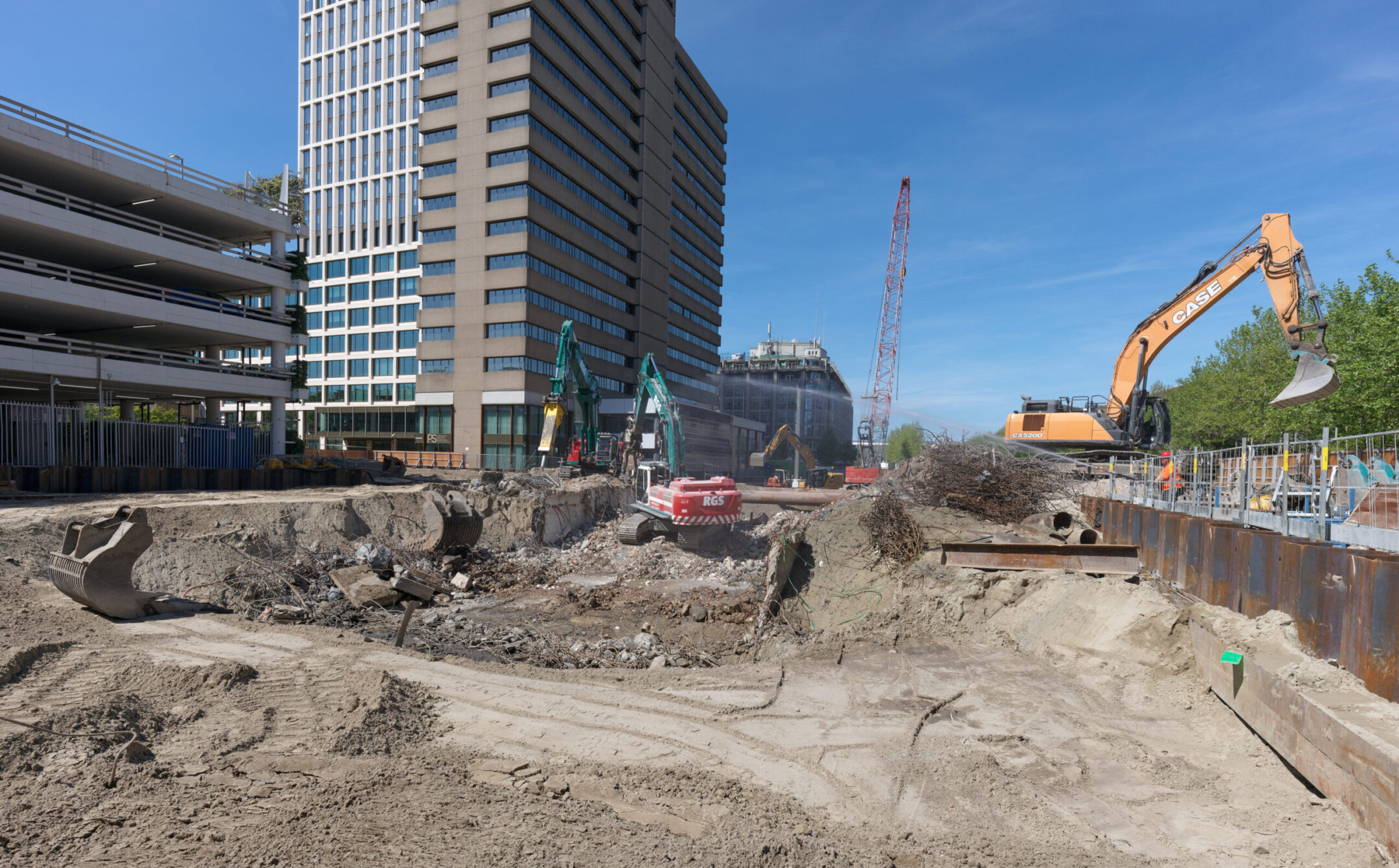

- Q2 2025 Slopen bestaande kelder april 2025 t/m medio mei 2025

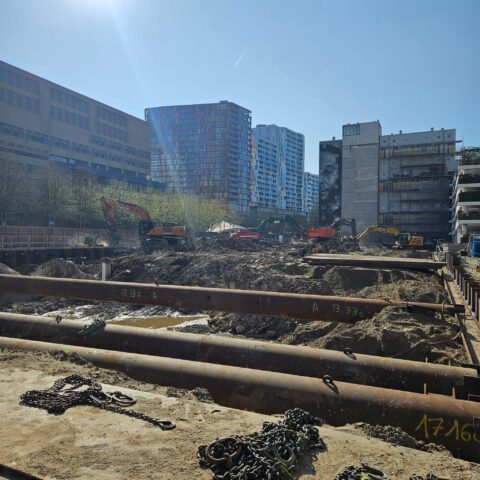

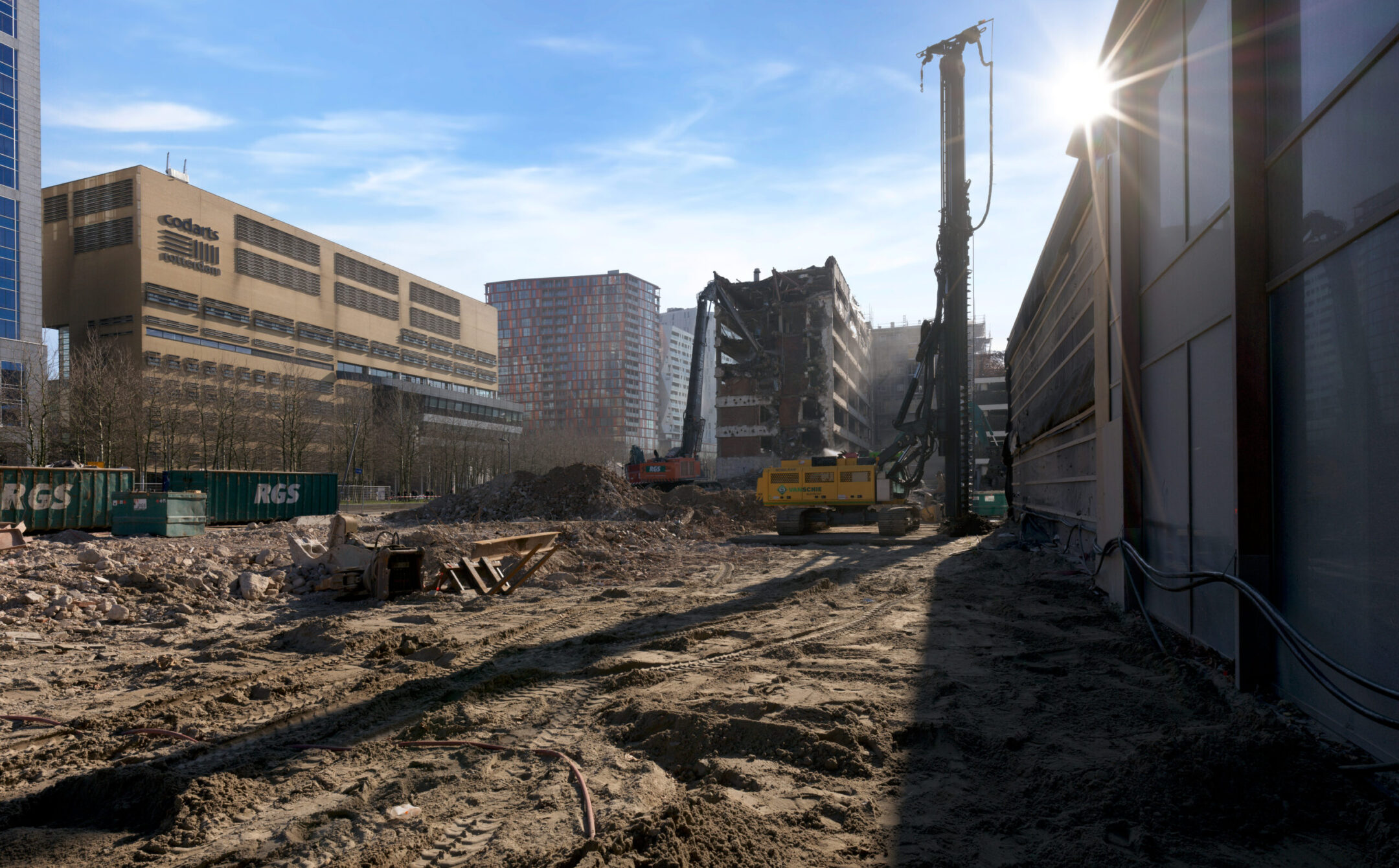

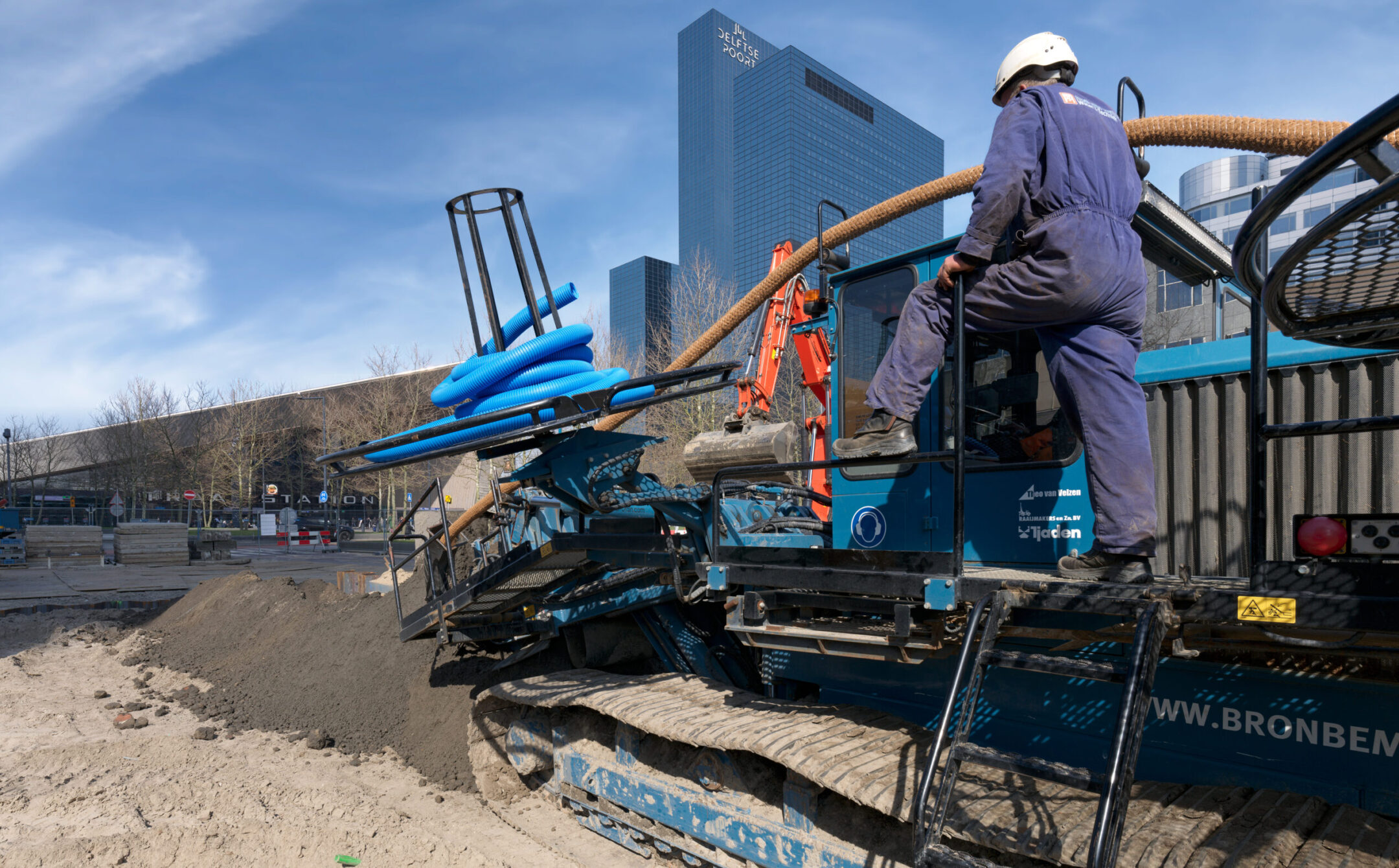

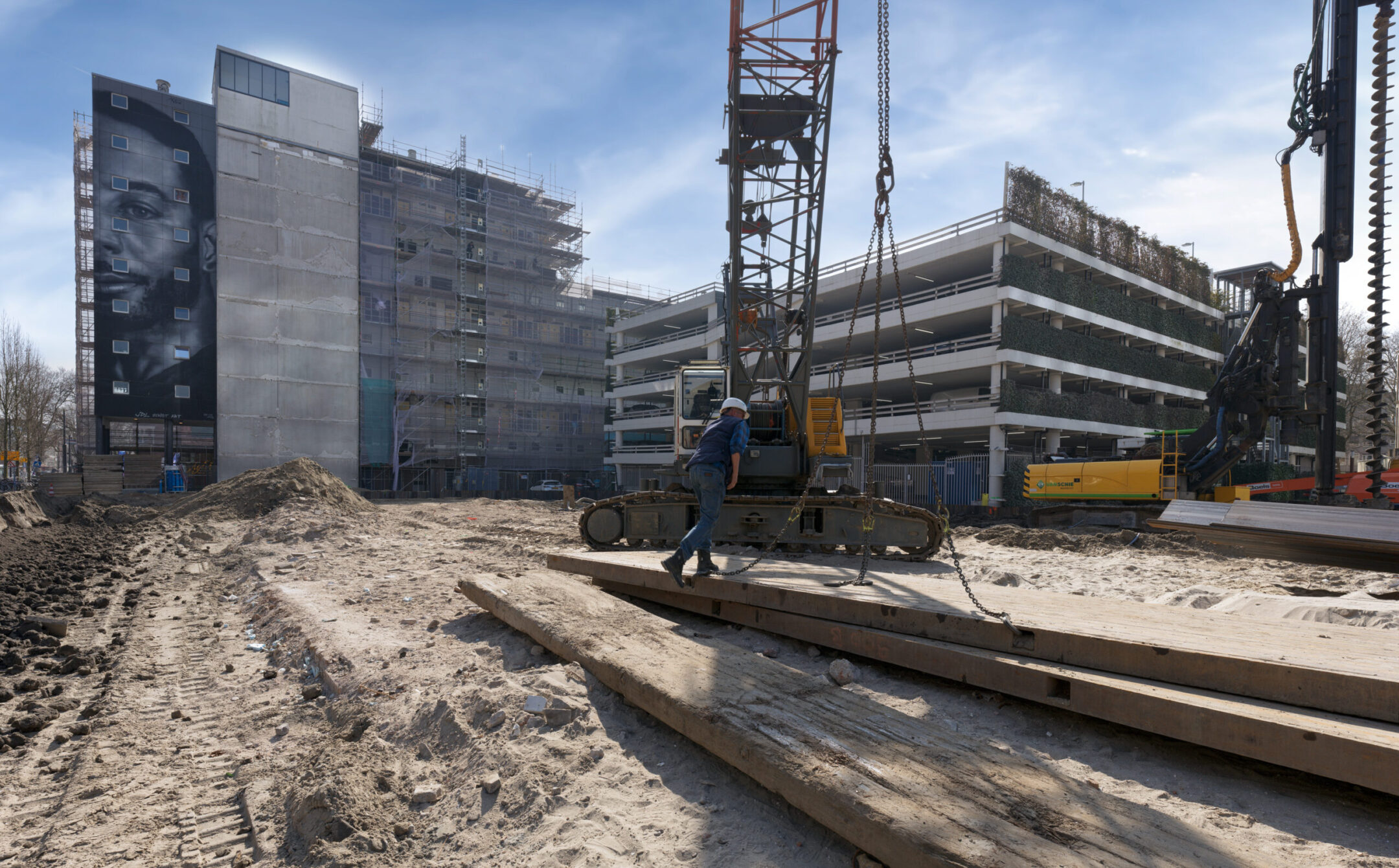

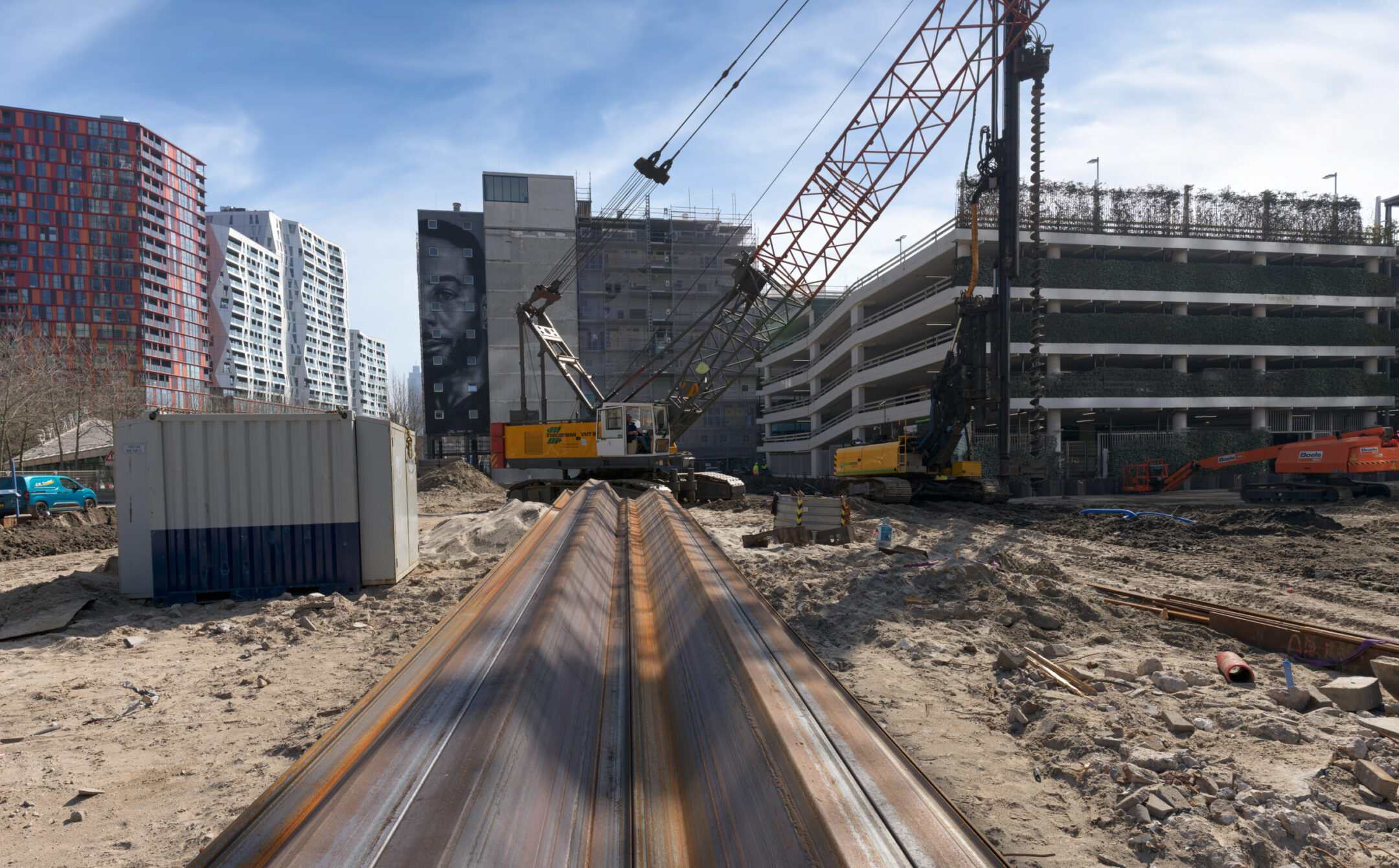

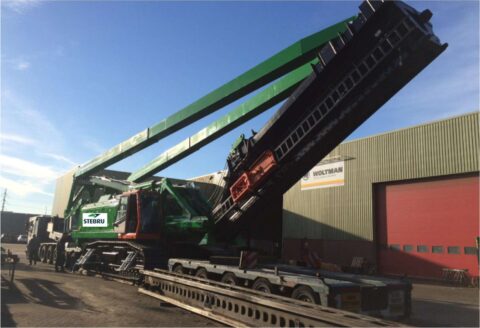

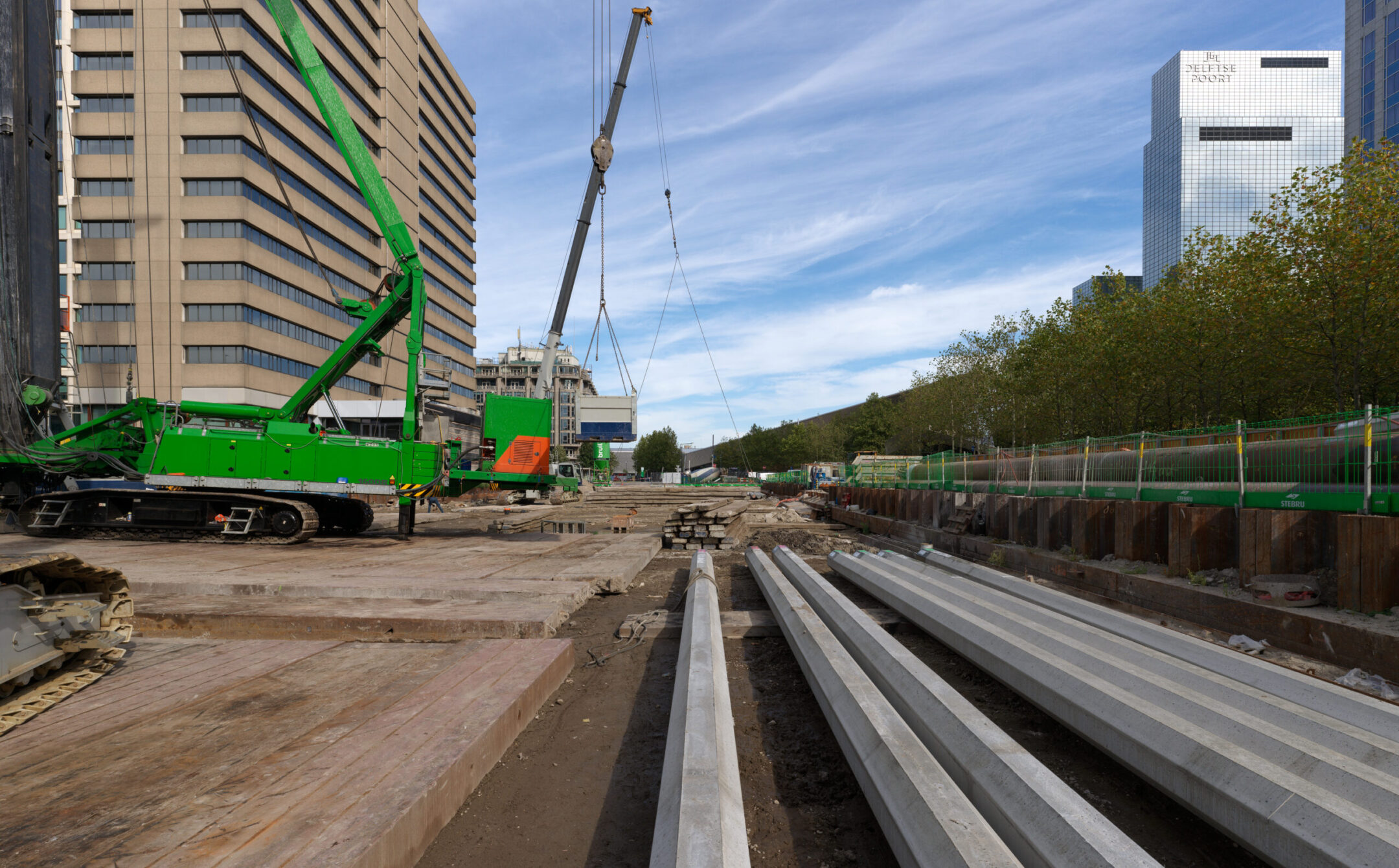

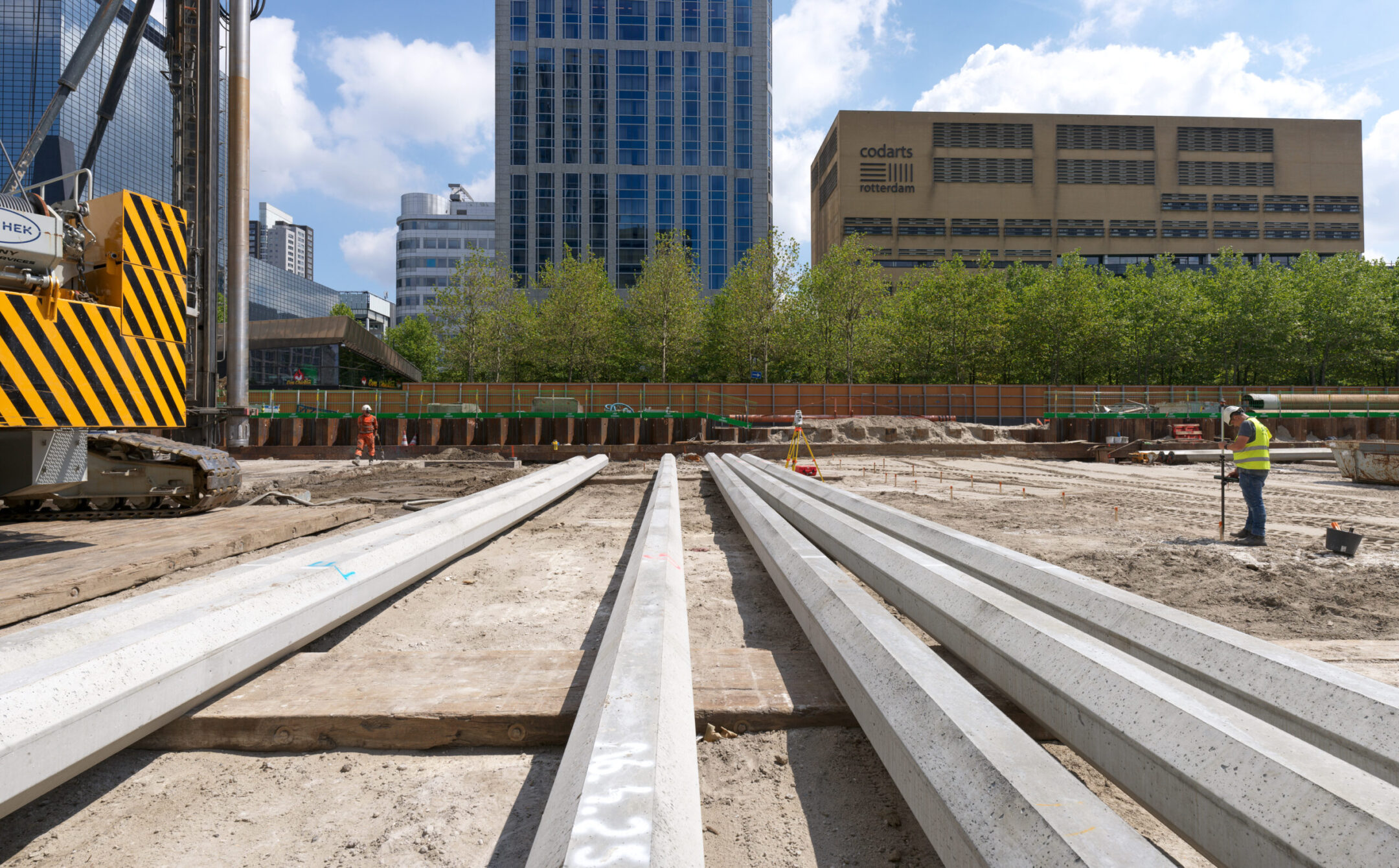

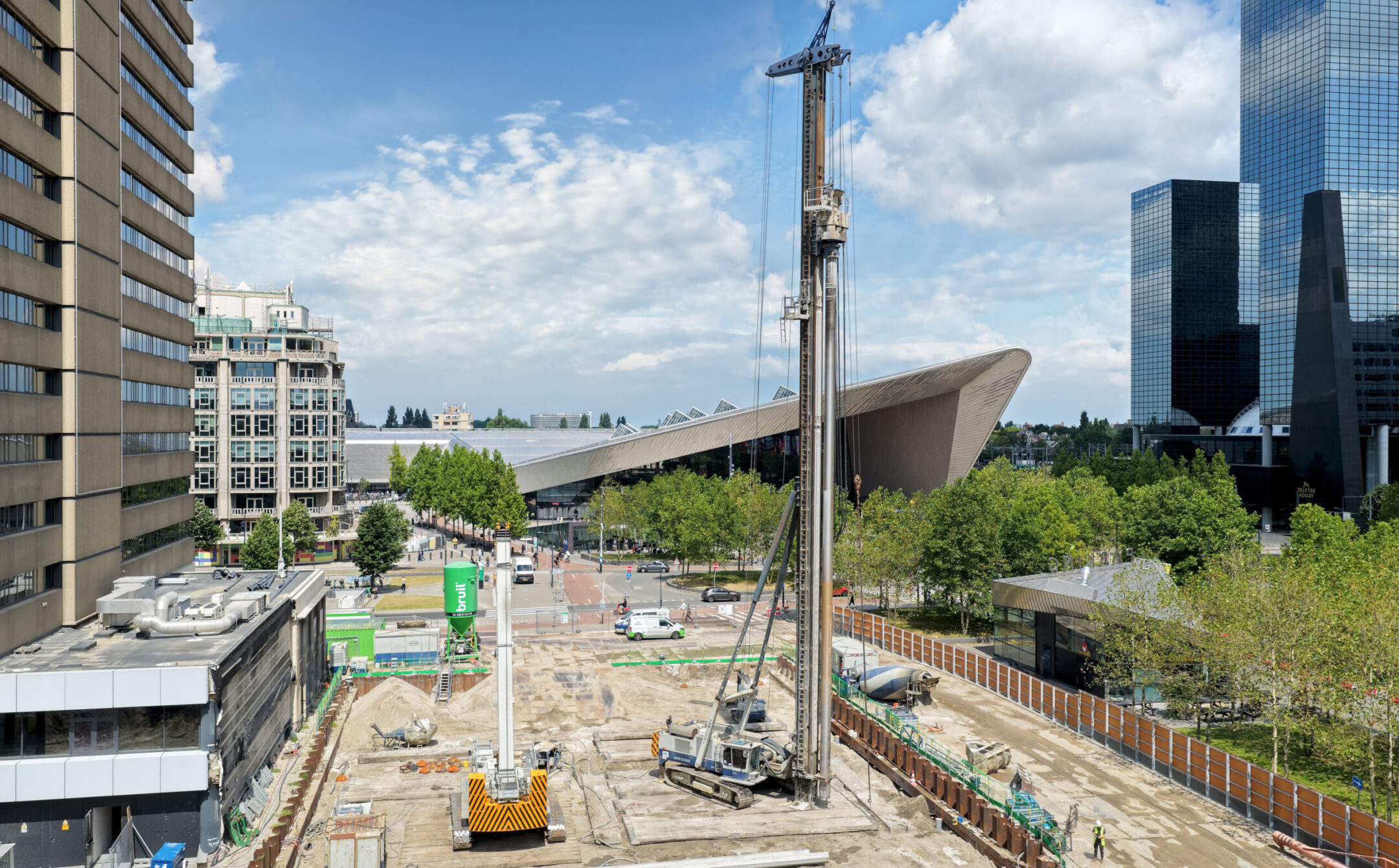

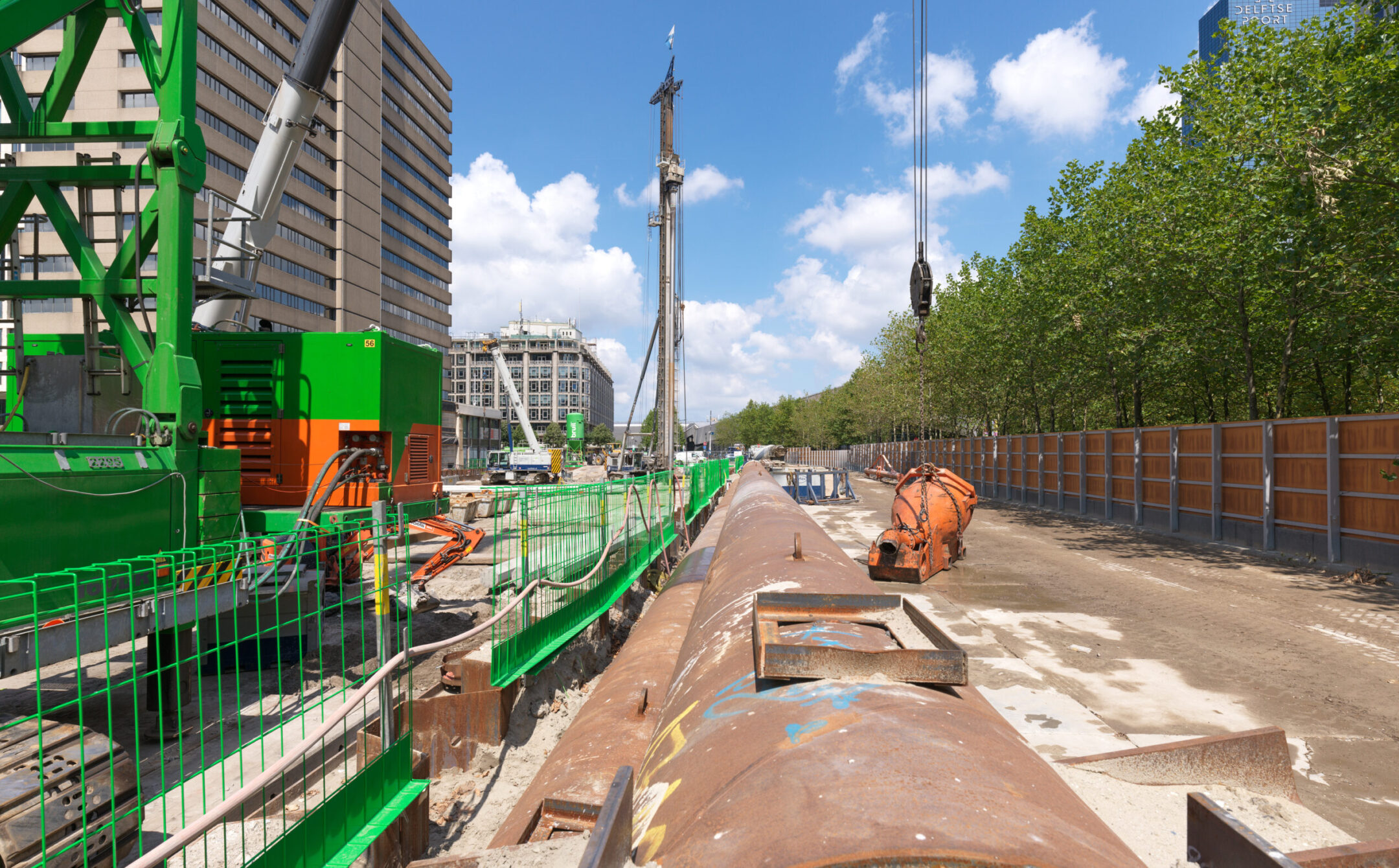

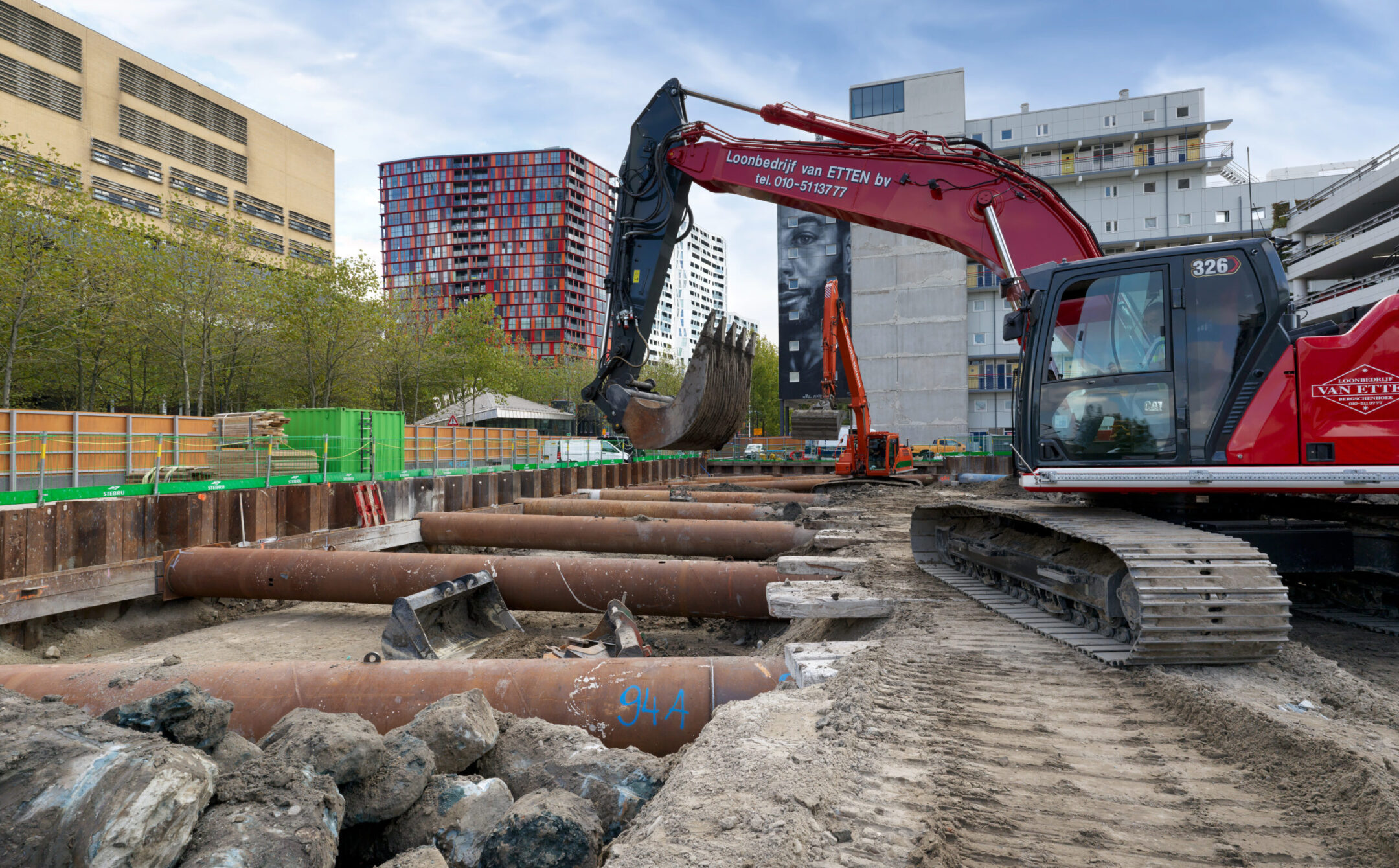

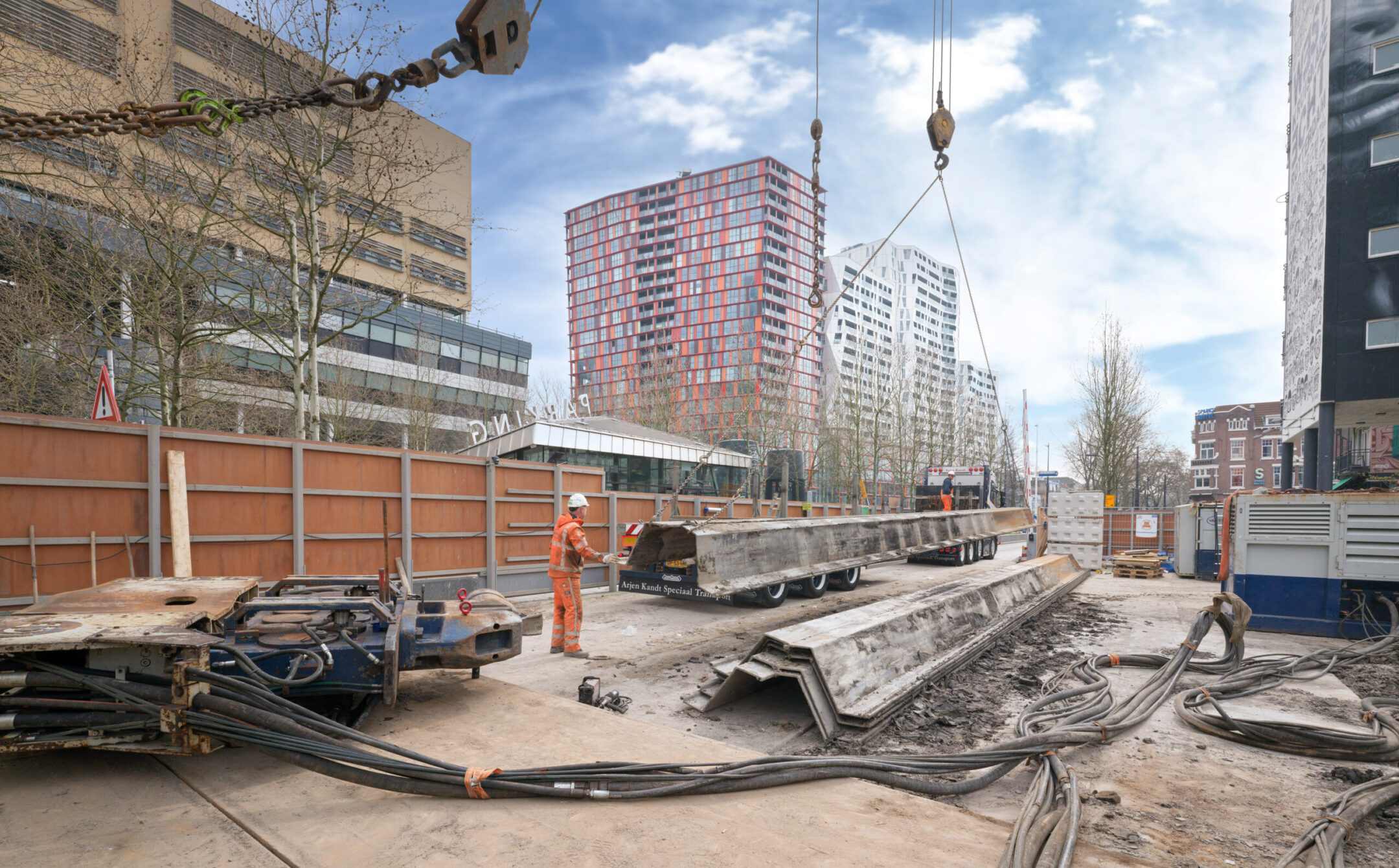

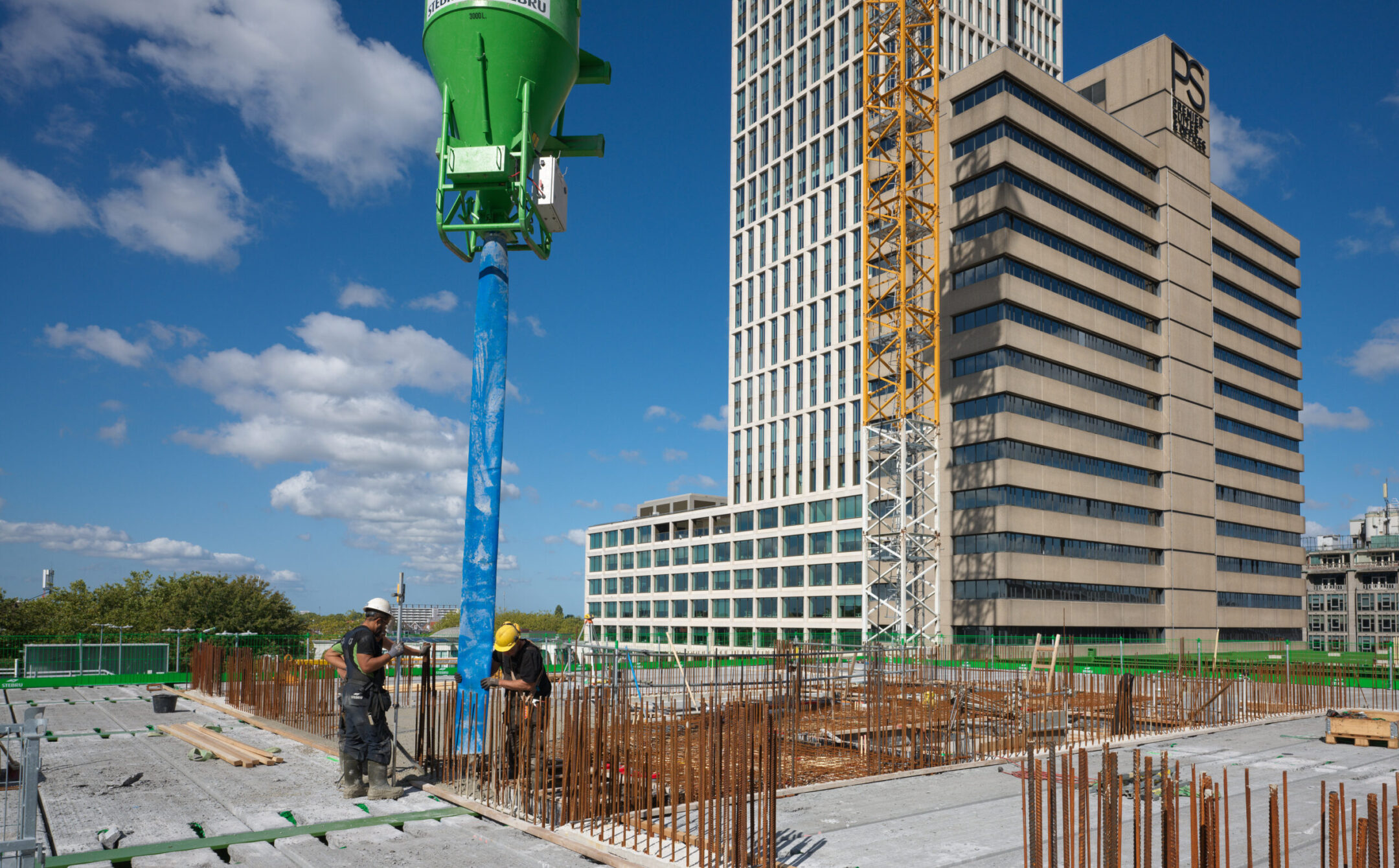

- Q2 2025 Slaan heipalen medio mei 2025 – medio juni 2025

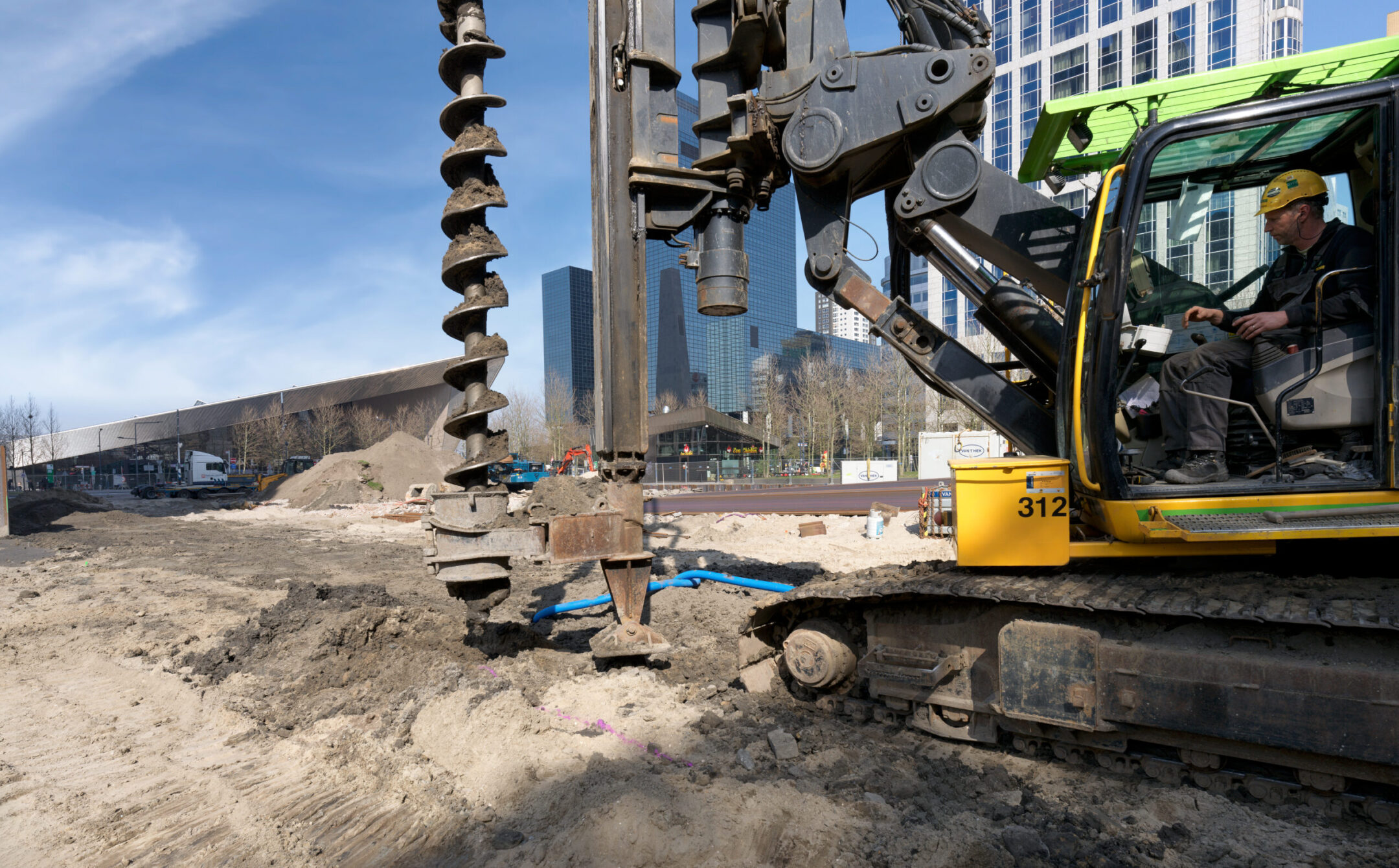

- Q2/Q3-2025 Schroeven heipalen medio mei 2025 – medio augustus 2025

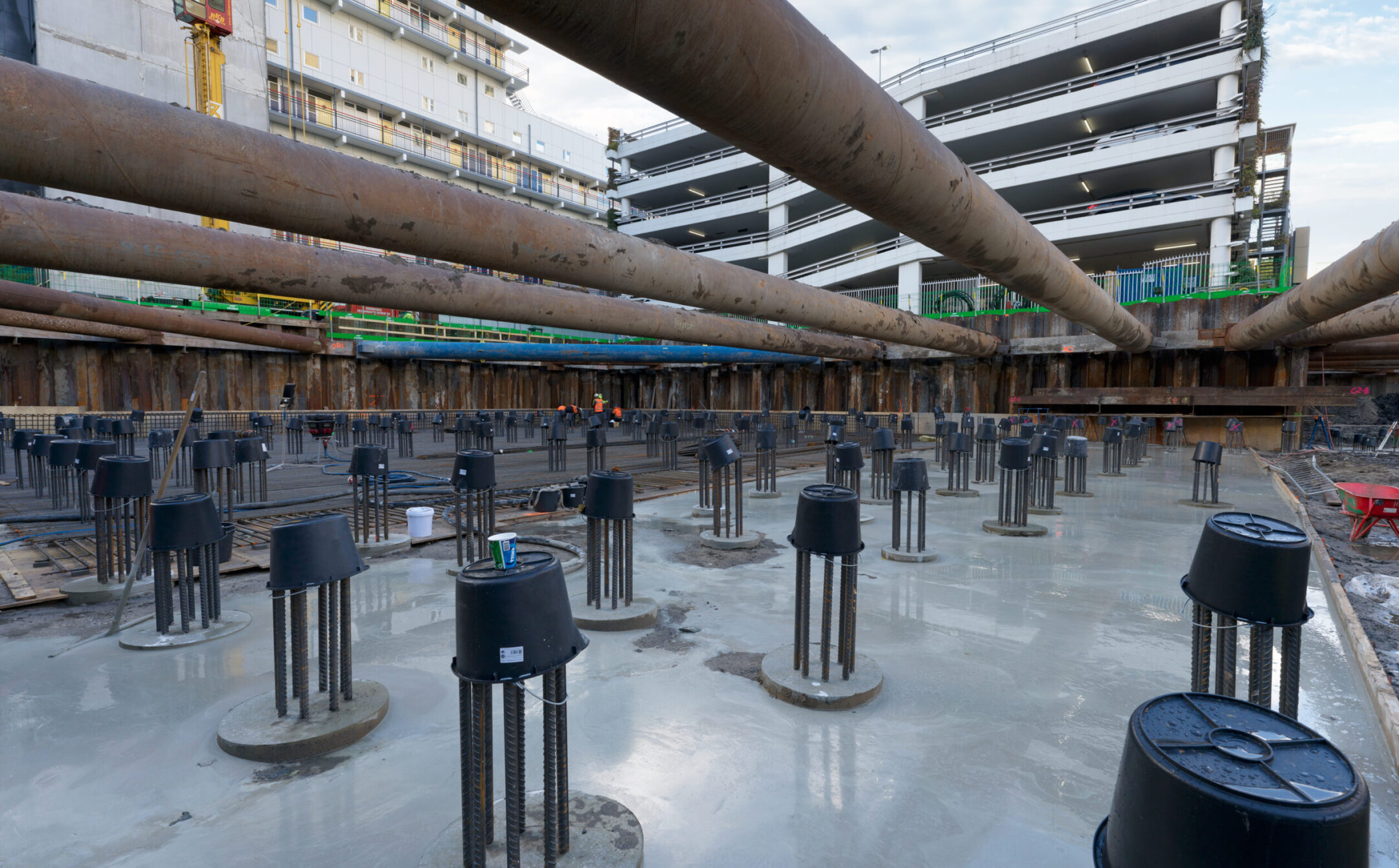

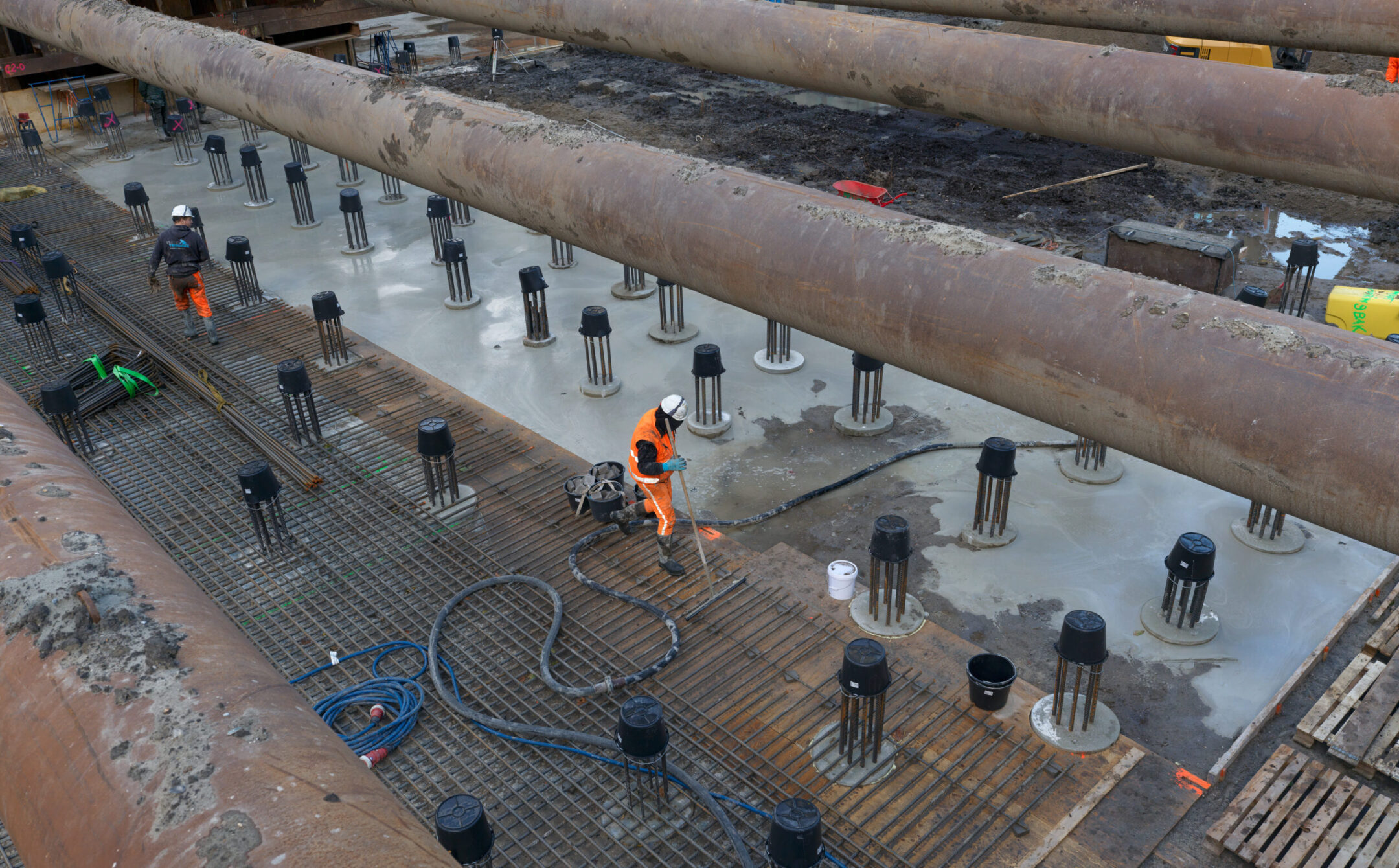

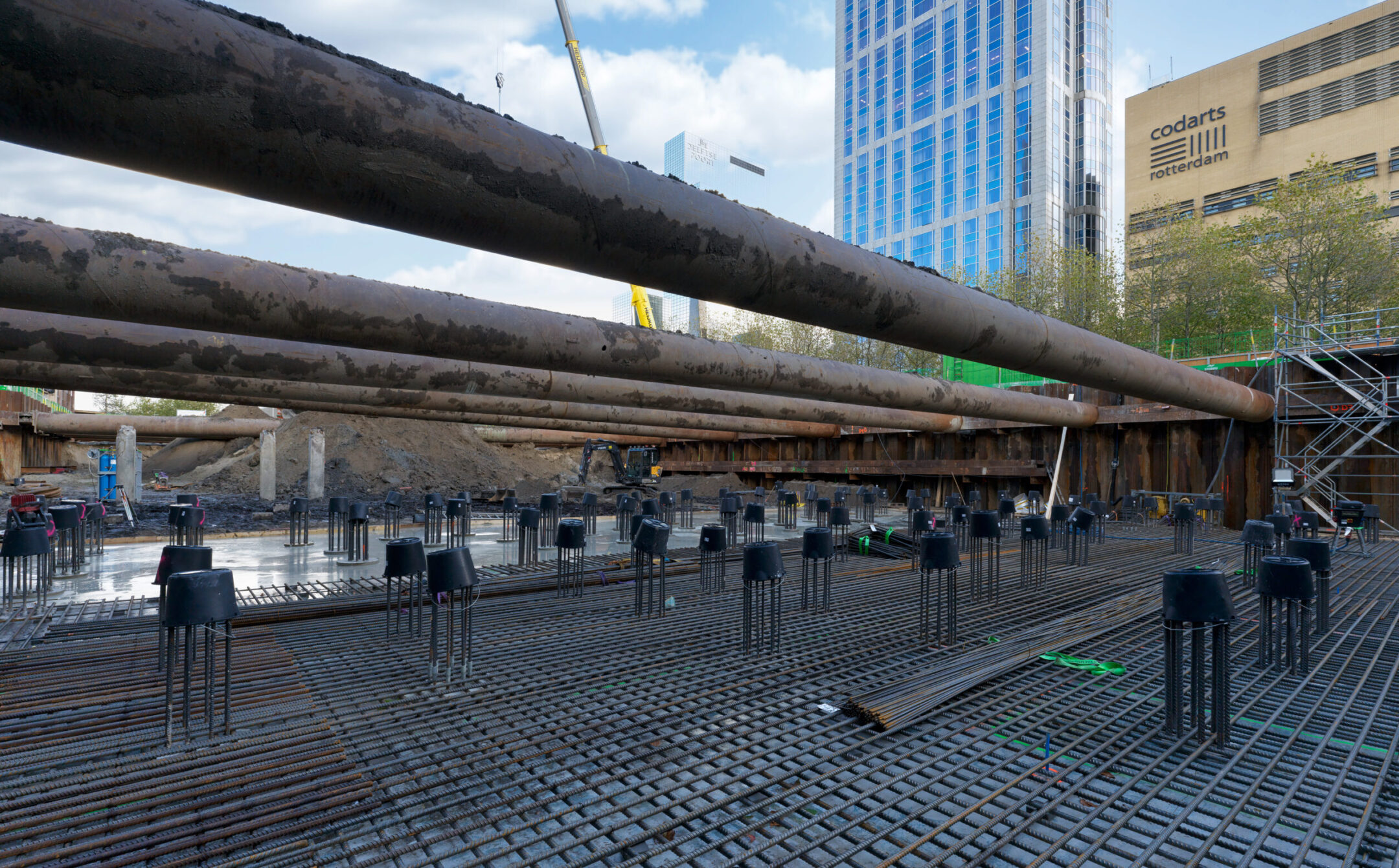

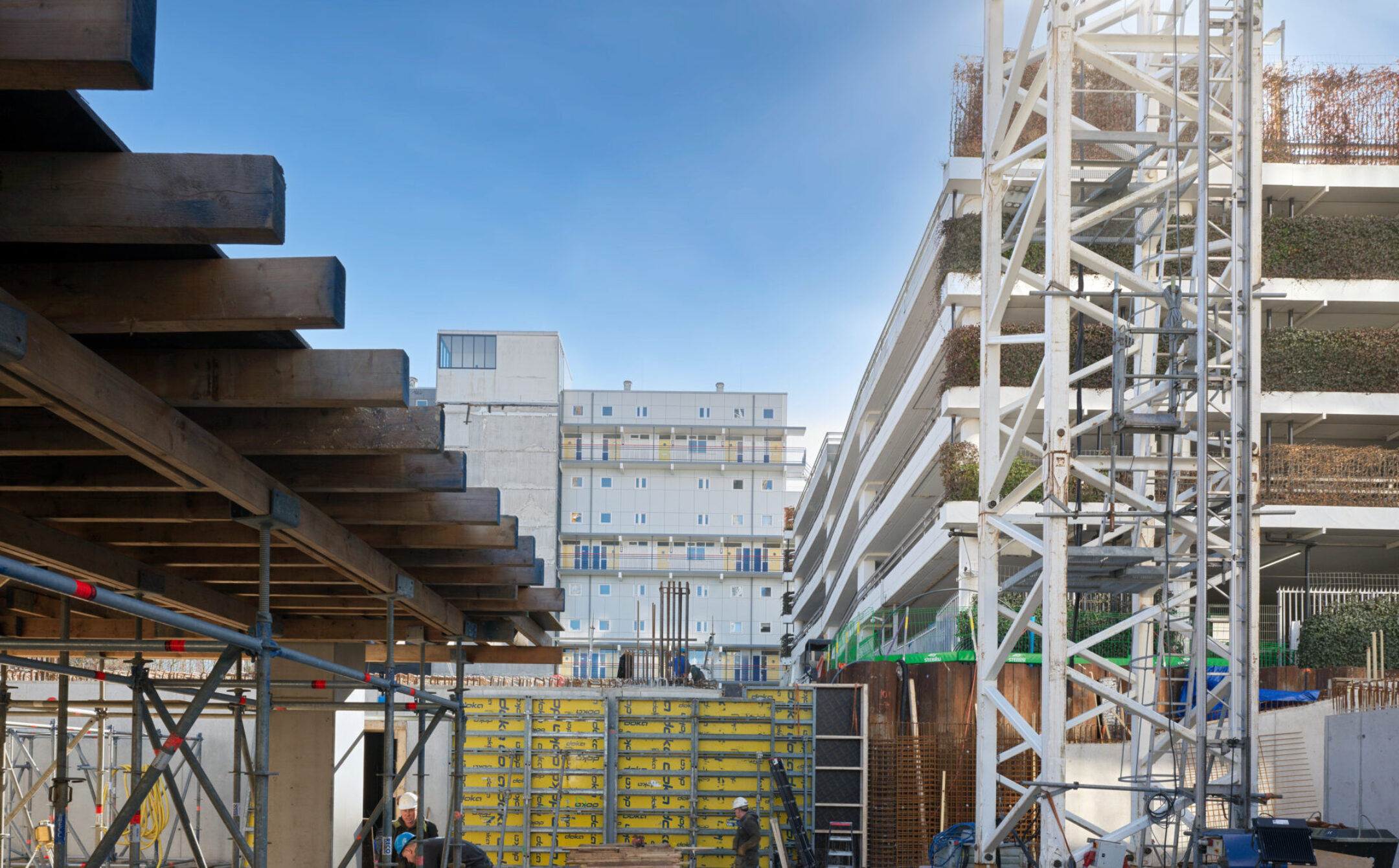

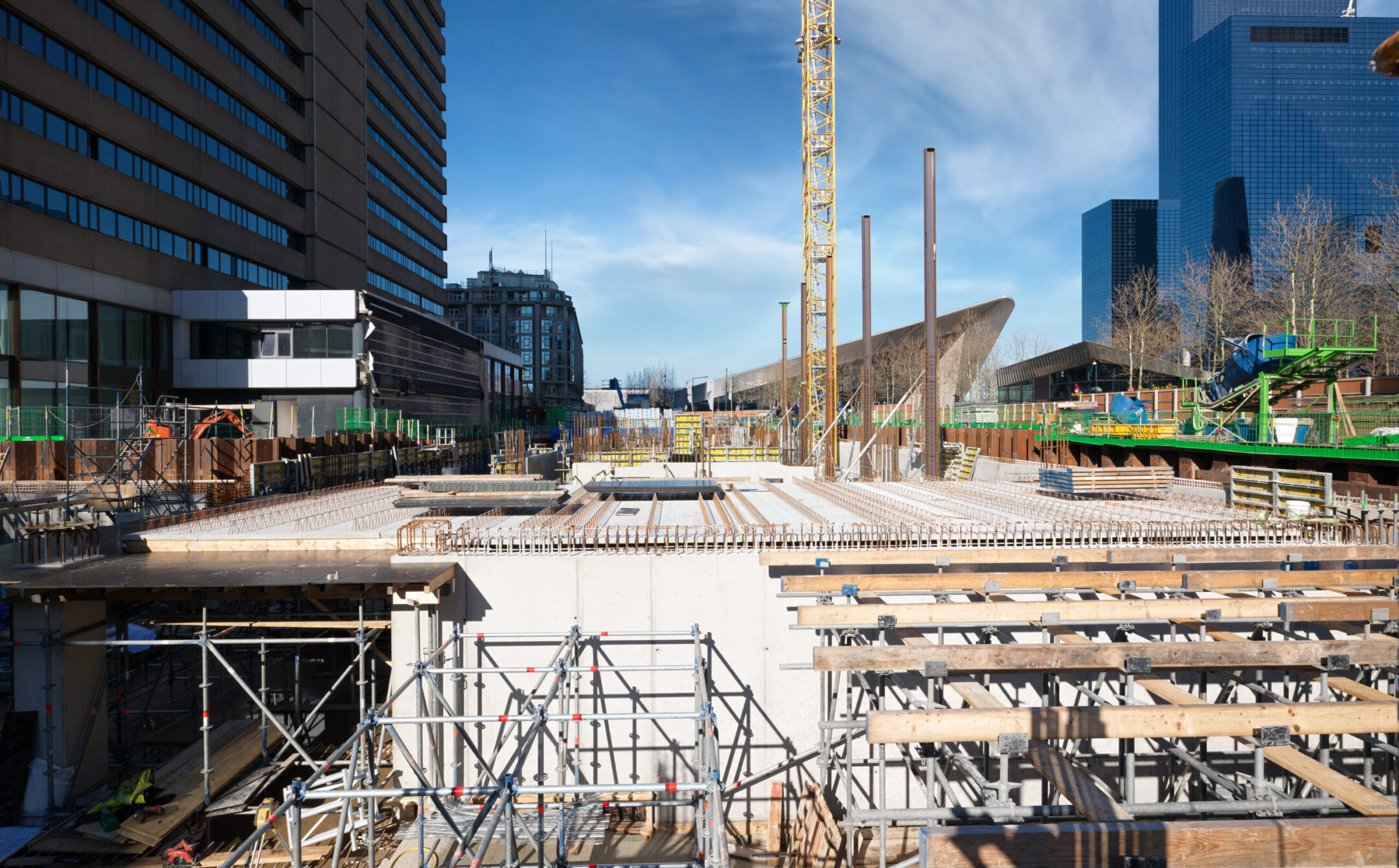

- Q3-2025 Start aanbrengen funderingspoeren September 2025
